恵那南中学校増改築工事

更新日:2026年04月03日

市は、令和8年4月の恵那南中学校の開校に向け、増改築工事を進めています。本工事の進捗情報などをお知らせします。

工事の進捗状況

工事着手前の状況

薄緑色の屋根の建物が現在の山岡中学校の校舎、扇形の建物がランチルーム、長方形の建物が体育館です。

増築校舎はグラウンドの右側にある長細い建物(部室棟や駐輪場)あたりに建てられます。

工事着手前の全景写真

工事着手前の全景(令和5年撮影)

令和6年12月2日(月曜日)

増築校舎建設計画地にある部室棟、駐輪場、浄化槽ブロワー室等の解体工事を行っています。

全景1202

全景1(令和6年12月2日撮影)

全景1202-2

全景2(令和6年12月2日撮影)

令和6年12月18日(水曜日)

部室棟、駐輪場、浄化槽ブロワー室などの解体工事が完了しました。

全景1218

全景1(令和6年12月18日撮影)

全景1218-2

全景2(令和6年12月18日撮影)

令和6年12月25日(水曜日)

令和8年4月から恵那南中学校となる、現在の山岡中学校の屋内運動場において安全祈願祭が実施されました。

会場には小坂市長をはじめ、古屋衆議院議員(代理出席)、水野県議会議長、鵜飼市議会議長、和仁地域自治区会長会議会長、渡辺山岡町区長会長など約100人の方が出席され、関係者や施工業者とともに工事の安全を祈願しました。

神事

神事

斎鎌の儀

斎鎌の儀

玉串奉奠

玉串奉奠

挨拶

小坂市長によるあいさつ

令和6年12月26日(木曜日)

木造の増築校舎の構造材として使用されるラミナ材を見学しました。

約1,000立方メートルのラミナ材には恵那市産材と県産材が使われており、この後施工業者の手により構造材として製造する工場へ運び出されます。

ラミナ材1

ラミナ材1

ラミナ材2

ラミナ材2

令和7年1月31日(金曜日)

1月6日(月曜日)からグラウンドや校舎内の仮囲いの設置が始まり、1月20日(月曜日)からは本格的に工事が始まりました。

増築校舎においては基礎工事が行われています。

既存校舎においては最初のステップとして、1階の相談室、旧湯沸室・宿直室(新印刷室)、旧スタジオ(新職員更衣室)、2階の旧コンピューター室(新理科室2)の改修が行われています。

グラウンド工事

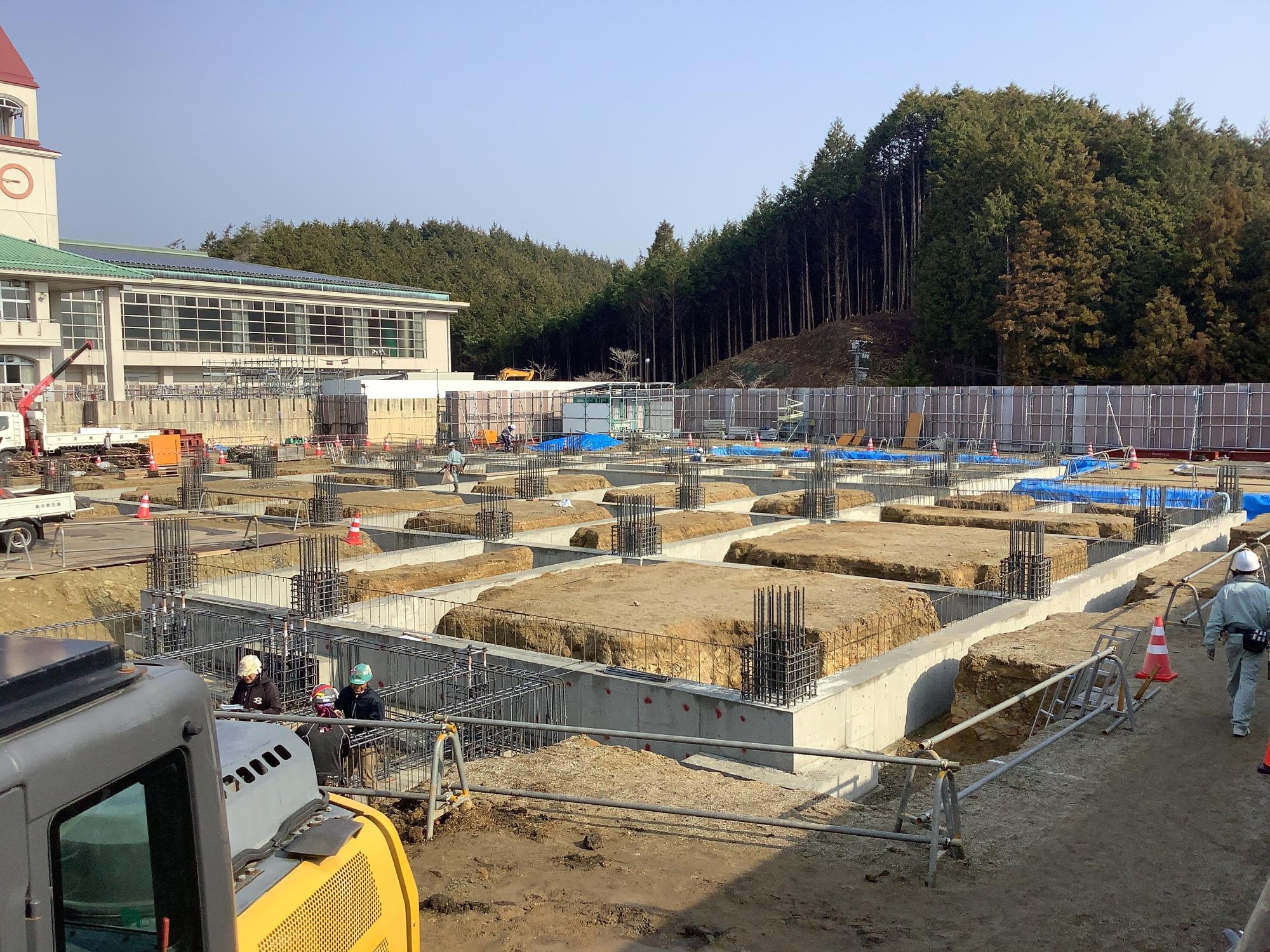

増築校舎の基礎工事(令和7年1月末)

渡り廊下工事

渡り廊下の基礎工事(令和7年1月末)

1階相談室

相談室の状況(令和7年1月末)

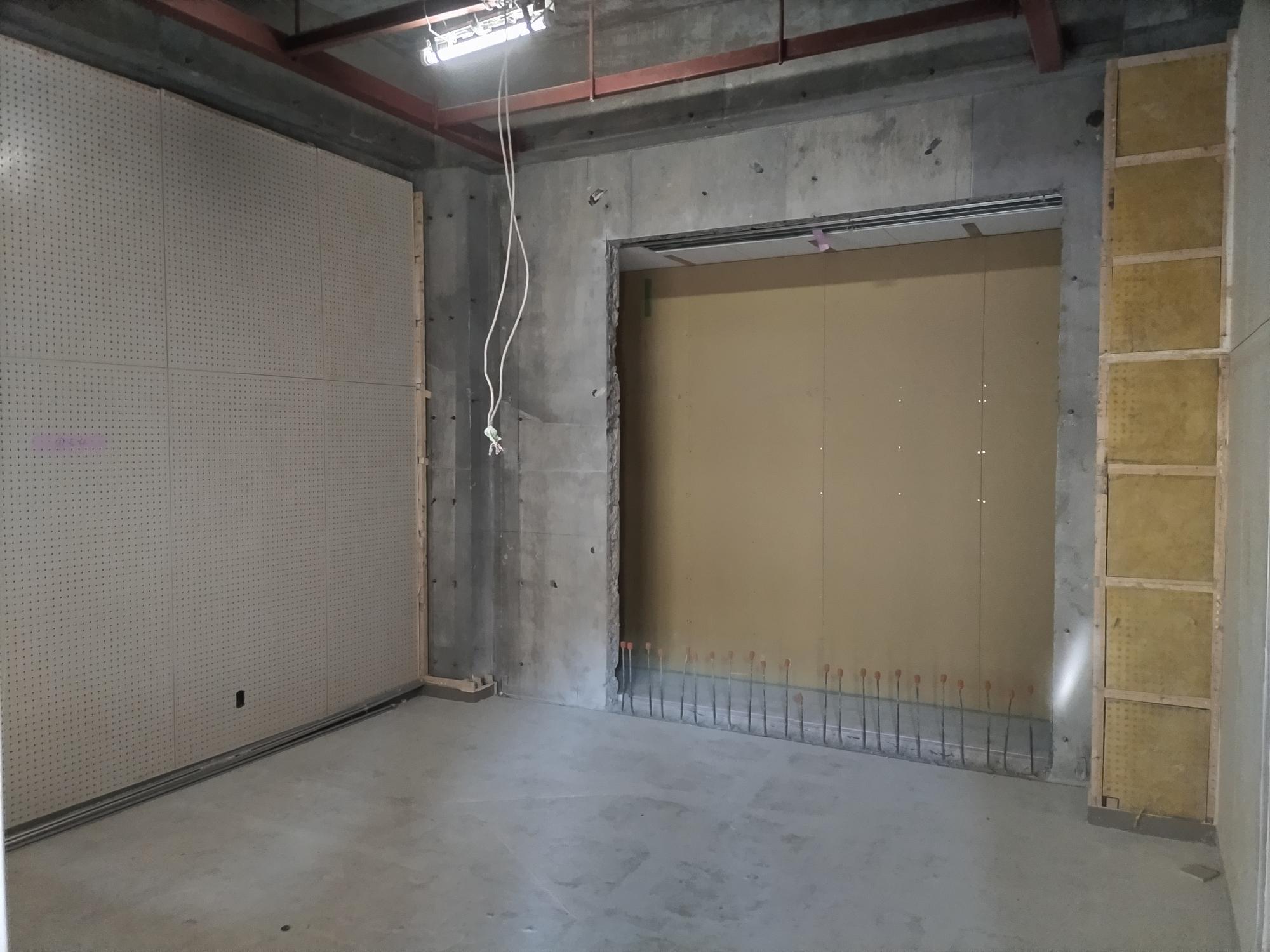

1階スタジオ

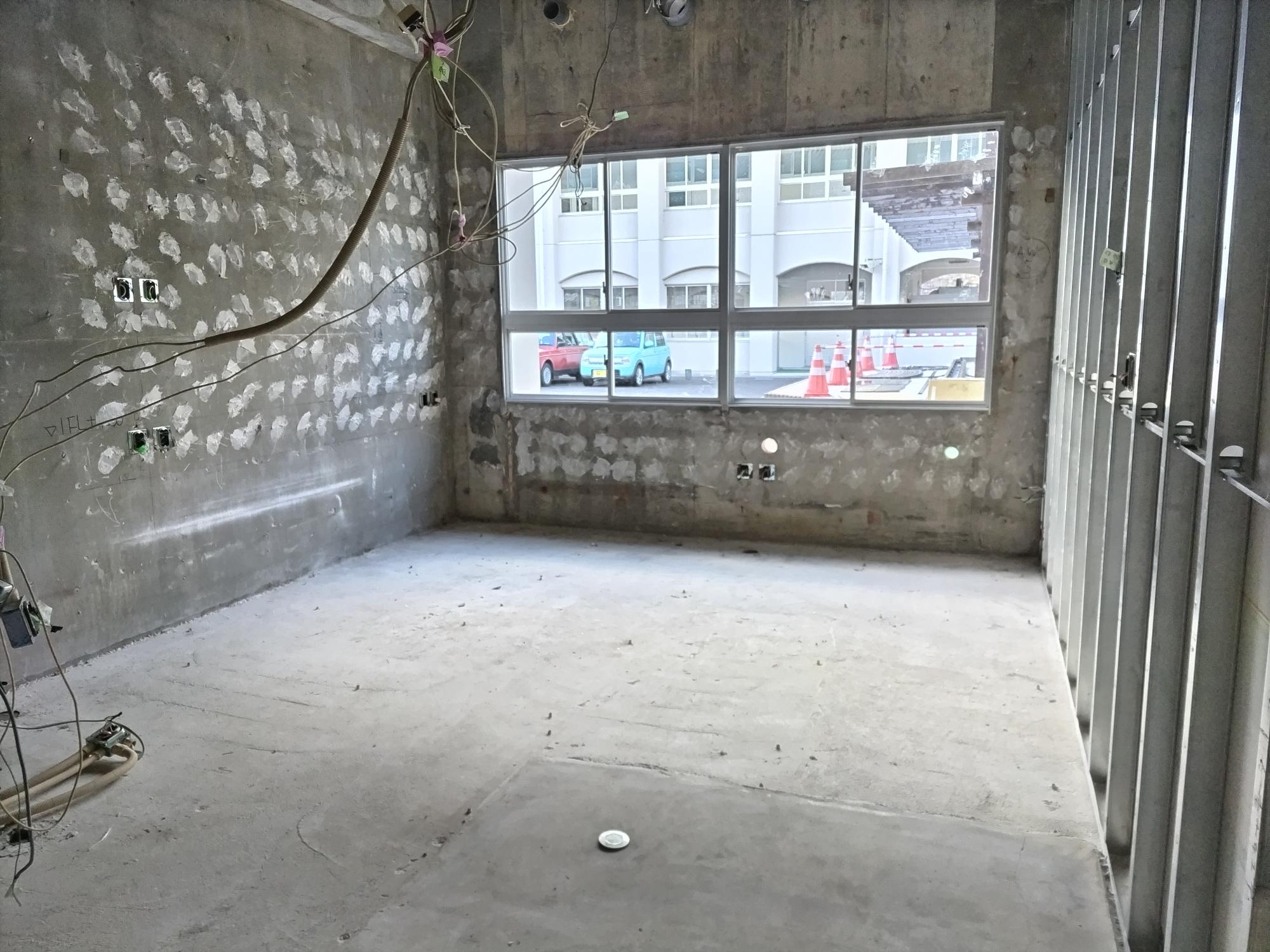

新印刷室の状況(令和7年1月末)

1階更衣室

新職員更衣室の状況(令和7年1月末)

2階コンピューター室

新理科室2の状況(令和7年1月末)

令和7年2月28日(金曜日)

1月から行われていた増築校舎における基礎の掘削工事が完了し、基礎コンクリート打設のための配筋工事が行われています。

既存校舎においては最初のステップにおける各部屋(理科室2、印刷室、相談室、職員更衣室)の解体が完了し、内装の下地工事やエアコンの取り付けが行われています。

全景1(令和7年2月14日撮影)

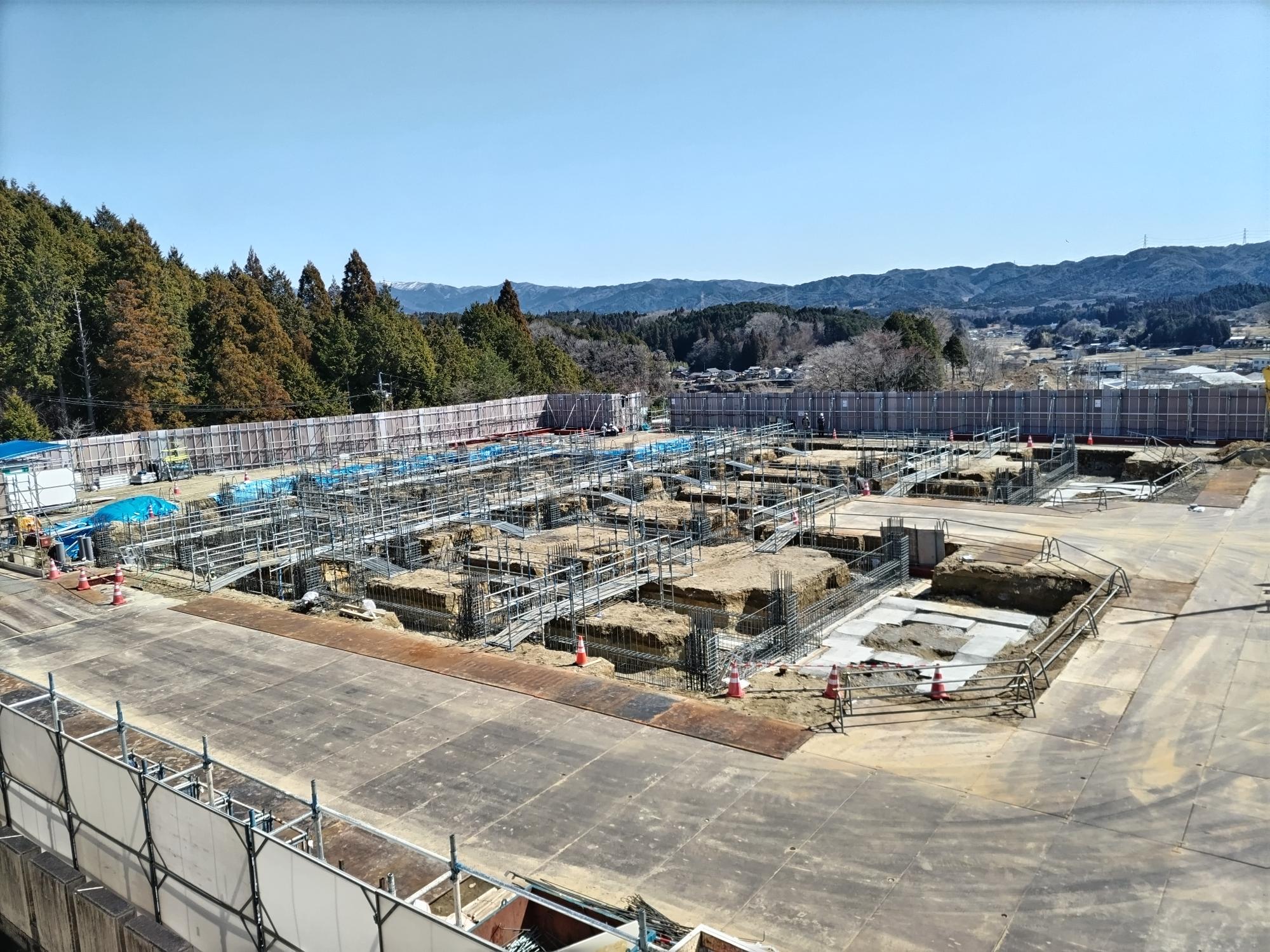

全景2(令和7年2月14日撮影)

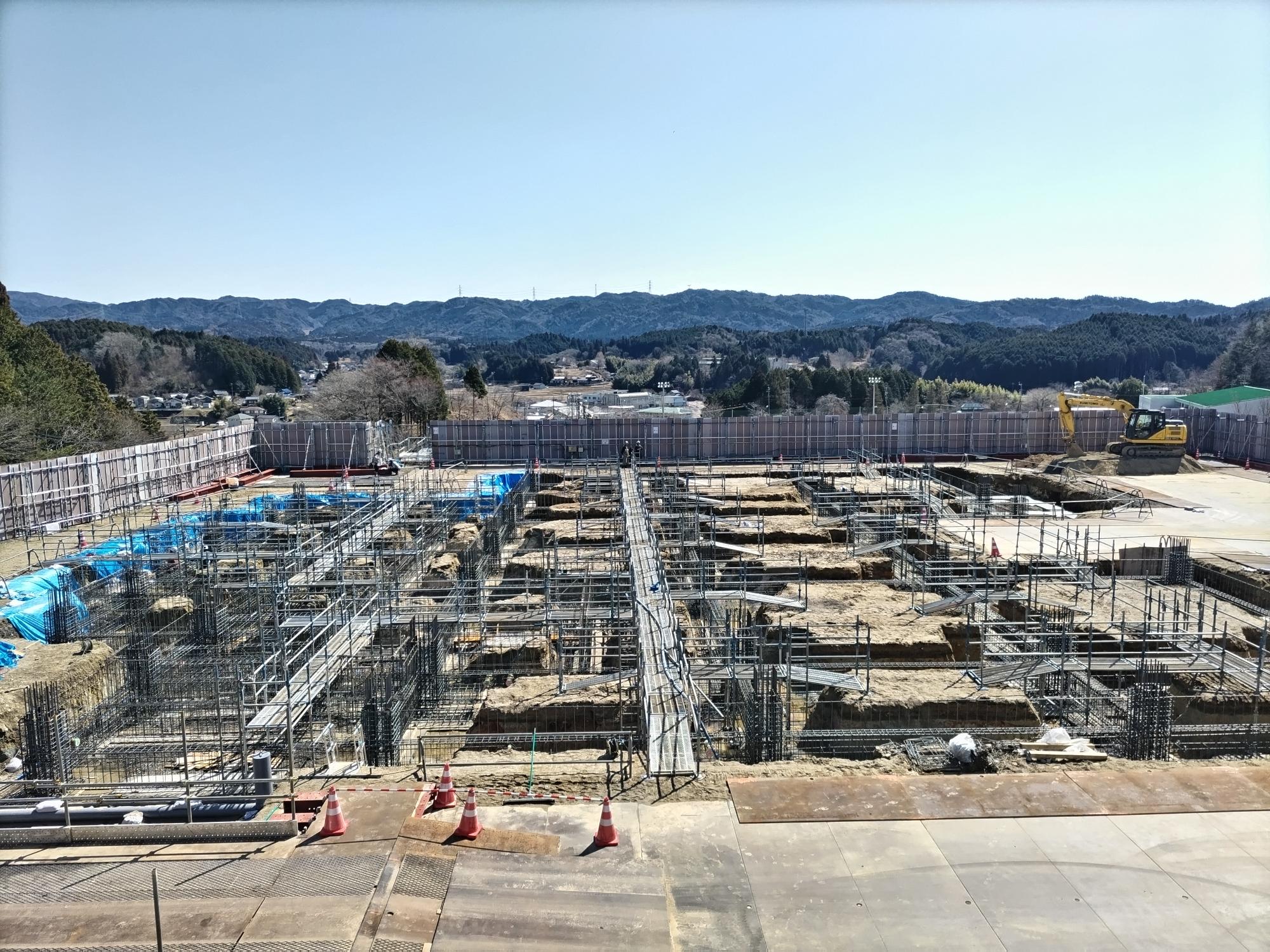

全景3(令和7年2月末)

全景4(令和7年2月末)

印刷室の状況(令和7年2月末)

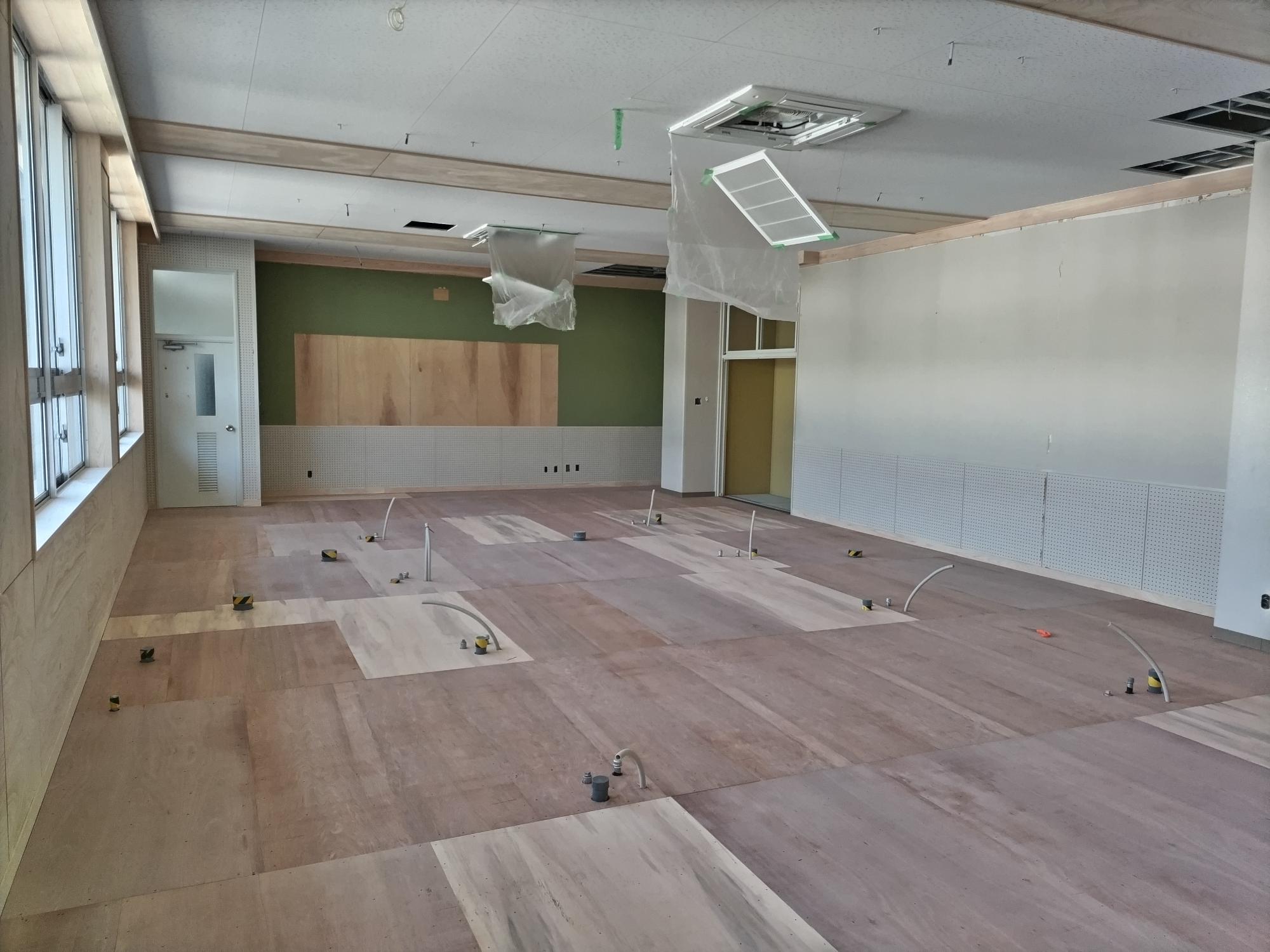

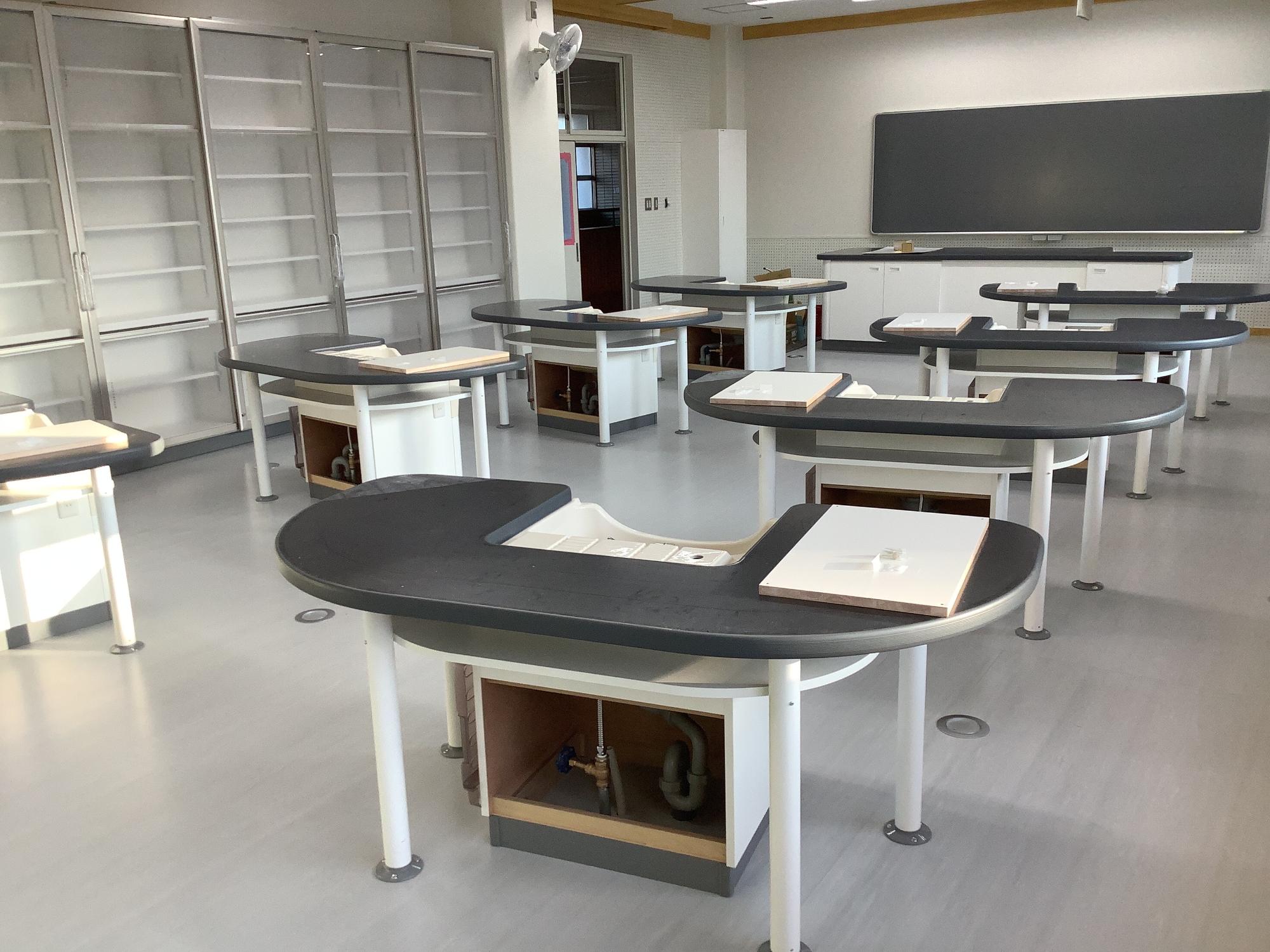

理科室2の状況(令和7年2月末)

令和7年3月31日(月曜日)

学校敷地周囲においては、校舎北側における土砂災害特別警戒区域の解消に向けた法面工事、学校進入路(山岡こども園西側)においては道路拡幅に向けた山の掘削工事が行われています。

増築校舎においては基礎コンクリート打設が完了し、周囲の埋め戻し工事が行われています。

既存校舎においてはステップ1の各部屋の工事がほぼ完了し、学校への引き渡しに向けて最終調整に入っています。並行してステップ2の各部屋(新音楽室、大会議室)の仮囲い、解体工事が行われています。

全景1(令和7年3月28日撮影)

全景2(令和7年3月28日撮影)

法面工事の状況(令和7年3月28日撮影)

道路改良工事の状況(令和7年3月28日撮影)

増築校舎基礎コンクリート打設後の状況(令和7年3月末)

ステップ2の仮囲いの状況(令和7年3月末)

令和7年5月1日(木曜日)

増築校舎においては5月中旬予定の建て方に向け、足場の設置が行われています。

既存校舎においてはステップ1の各部屋の工事が完了し、学校への引き渡し前の検査を行いました。

ステップ2の各部屋においては、下地工事が行われています。

全景1(令和7年5月1日撮影)

全景2(令和7年5月1日撮影)

全景3(令和7年5月1日撮影)

全景4(令和7年5月1日撮影)

理科室2の状況(令和7年4月末)

相談室の状況(令和7年4月末)

音楽室の状況(令和7年4月末)

周回用スロープの状況(令和7年4月末)

令和7年5月21日(水曜日)

増築校舎において、5月16日(金曜日)の午後から建て方が始まりました。コの字状の建物を3工区に分け、まずは1工区の建て方を行っています。

既存校舎においては、体育館外部足場の設置が進んでいます。

全景1(令和7年5月16日撮影)

全景2(令和7年5月16日撮影)

全景3(令和7年5月19日撮影)

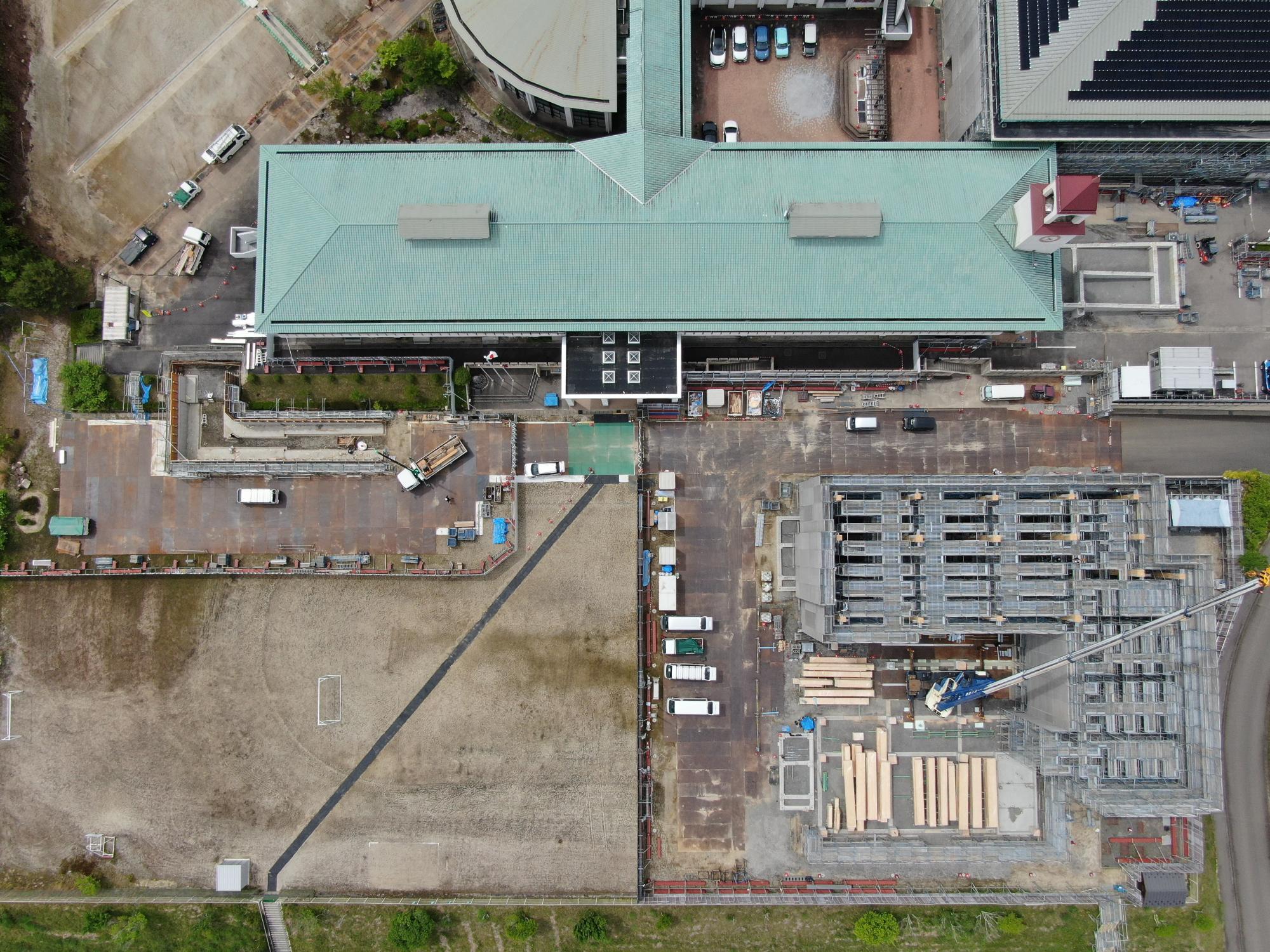

全景4(令和7年5月19日撮影)

増築校舎建て方の状況(令和7年5月19日撮影)

体育館外部足場の状況(令和7年5月19日撮影)

増築校舎大梁の施工状況(令和7年5月20日撮影)

増築校舎大梁の施工状況(令和7年5月21日撮影)

令和7年5月28日(水曜日)

本日、既存校舎のステップ2の各部屋における学校への引き渡し検査を行いました。

今回完成した会議室を、6月から8月まで仮職員室として運用します。

増築校舎においては、1工区の建て方が完了しました。6月中旬から2工区の建て方が始まります。

学校周辺における法面工事や道路整備工事についても順調に進んでいます。

全景1(令和7年5月28日撮影)

全景2(令和7年5月28日撮影)

法面工事の状況(令和7年5月28日撮影)

道路整備工事の状況(令和7年5月28日撮影)

音楽室の状況(令和7年5月末)

会議室の状況(令和7年5月末)

みんなのトイレ入り口にある手洗い場の状況(令和7年5月末)

みんなのトイレの状況(令和7年5月末)

令和7年6月30日(月曜日)

6月27日(金曜日)に周回用スロープの完成検査を行いました。工事完成後には既存校舎及び体育館の周囲を1周できるようになり、引き渡し時などに混雑しないような通路となります。

増築校舎においては、2工区の建て方が完了し、1工区の屋根部分の工事が始まりました。7月中旬から3工区の建て方が始まります。

既存校舎においては、ステップ3の各部屋(校長室、職員室、会議室、理科室1、美術室、音楽室)の内装の解体工事が進んでいます。

体育館においても、アリーナ及び玄関等の内装の解体工事が進んでいます。

全景1(令和7年6月24日撮影)

全景2(令和7年6月24日撮影)

増築校舎1,2工区の状況(令和7年6月末)

増築校舎1工区の床の状況(令和7年6月末)

下から見たスロープの状況(令和7年6月末)

上から見たスロープの状況(令和7年6月末)

職員室の状況(令和7年6月末)

体育館アリーナの状況(令和7年6月末)

令和7年7月31日(木曜日)

増築校舎においては、最後の3工区の建て方が完了し、床工事が始まりました。1,2工区は屋根工事が完了し、内装工事や配線工事を行っています。

既存校舎及び体育館においては、外装及び内装工事が進んでいます。

学校周辺における道路整備についても順調に進んでおり、だんだんと道路の形が見えてきました。

全景1(令和7年7月28日撮影)

全景2(令和7年7月28日撮影)

増築校舎の状況1(令和7年7月28日撮影)

増築校舎の状況2(令和7年7月28日撮影)

道路整備工事の状況1(令和7年7月28日撮影)

道路整備工事の状況2(令和7年7月28日撮影)

増築校舎屋根の状況(令和7年7月末)

増築校舎3工区の状況(令和7年7月末)

増築校舎内部の状況(令和7年7月末)

増築校舎屋内階段の状況(令和7年7月末)

職員室の状況(令和7年7月末)

理科室1の状況(令和7年7月末)

令和7年8月29日(金曜日)

増築校舎においては、最後の3工区の建て方が完了し、床工事が始まりました。1,2工区は屋根工事が完了し、屋根へ太陽光パネルを設置するための工事や、引き続き内装工事・機器取付工事等を行っています。

既存校舎においては、ステップ3の工事が完了したため、検査を行い学校へ引き渡しをしました。翌週からはステップ4の各部屋(技術室、被服室、調理室、図書室、ランチルーム)の工事が始まります。

体育館においては、外装工事が完了しました。内装工事は順調に進んでいます。

全景1(令和7年8月28日撮影)

全景2(令和7年8月28日撮影)

増築校舎の状況(令和7年8月28日撮影)

道路整備工事の状況(令和7年8月28日撮影)

増築校舎1工区の状況(令和7年8月末)

増築校舎3工区の状況(令和7年8月末)

職員室の状況(令和7年8月末)

保健室の状況(令和7年8月末)

令和7年10月3日(金曜日)

増築校舎においては、外装工事や屋根の太陽光パネル設置工事が完了したため、外部足場の解体が始まりました。内装工事は床のフローリング工事が始まり、教室の雰囲気が分かるようになってきました。

並行して増築校舎と既存校舎をつなぐ渡り廊下の建て方が完了し、下地工事が始まりました。

既存校舎においては、ステップ4の各部屋の解体工事が進んでおり、1階メディアスペース(現在のランチルーム)と2階図書室においては、直接行き来が可能となる屋内階段を設置する工事が始まりました。また、これまで完成した部屋にプロジェクターが設置されました。

全景0925-1

全景1(令和7年9月25日撮影)

全景0925-2

全景2(令和7年9月25日撮影)

全景0925-3

増築校舎の状況(令和7年9月25日撮影)

全景0925-4

道路整備工事の状況(令和7年9月25日撮影)

増築棟北面1003

増築校舎北面の状況(令和7年10月3日撮影)

増築校舎東面1003

増築校舎東面の状況(令和7年10月3日撮影)

普通教室1003

増築校舎普通教室の状況(令和7年10月3日撮影)

屋内階段1003

増築校舎屋内階段の状況(令和7年10月3日撮影)

増築校舎トイレ1003

増築校舎トイレの状況(令和7年10月3日撮影)

渡り廊下1003

渡り廊下の状況(令和7年10月3日撮影)

メディアルーム1003

メディアスペースの状況(令和7年10月3日撮影)

プロジェクター

プロジェクターの状況(令和7年9月末)

令和7年11月5日(水曜日)

増築校舎においては、外部足場の解体が完了し、建物全体の姿が見えるようになりました。内装工事も着々と進み、教室と廊下の間には建具がつき、教室内にはプロジェクター付き黒板が設置されました。

体育館においては、内装木質化や床改修といった内部の工事が完了しました。ステージの上部には5地域(岩村町、山岡町、明智町、串原、上矢作町)で伐採された木をブロック状に加工して張り付けました。外部では体育館内部に設置する空調設備用の配管工事が行われています。

学校周辺における道路整備工事においては、スクールバス停留所の整備工事が始まりました。

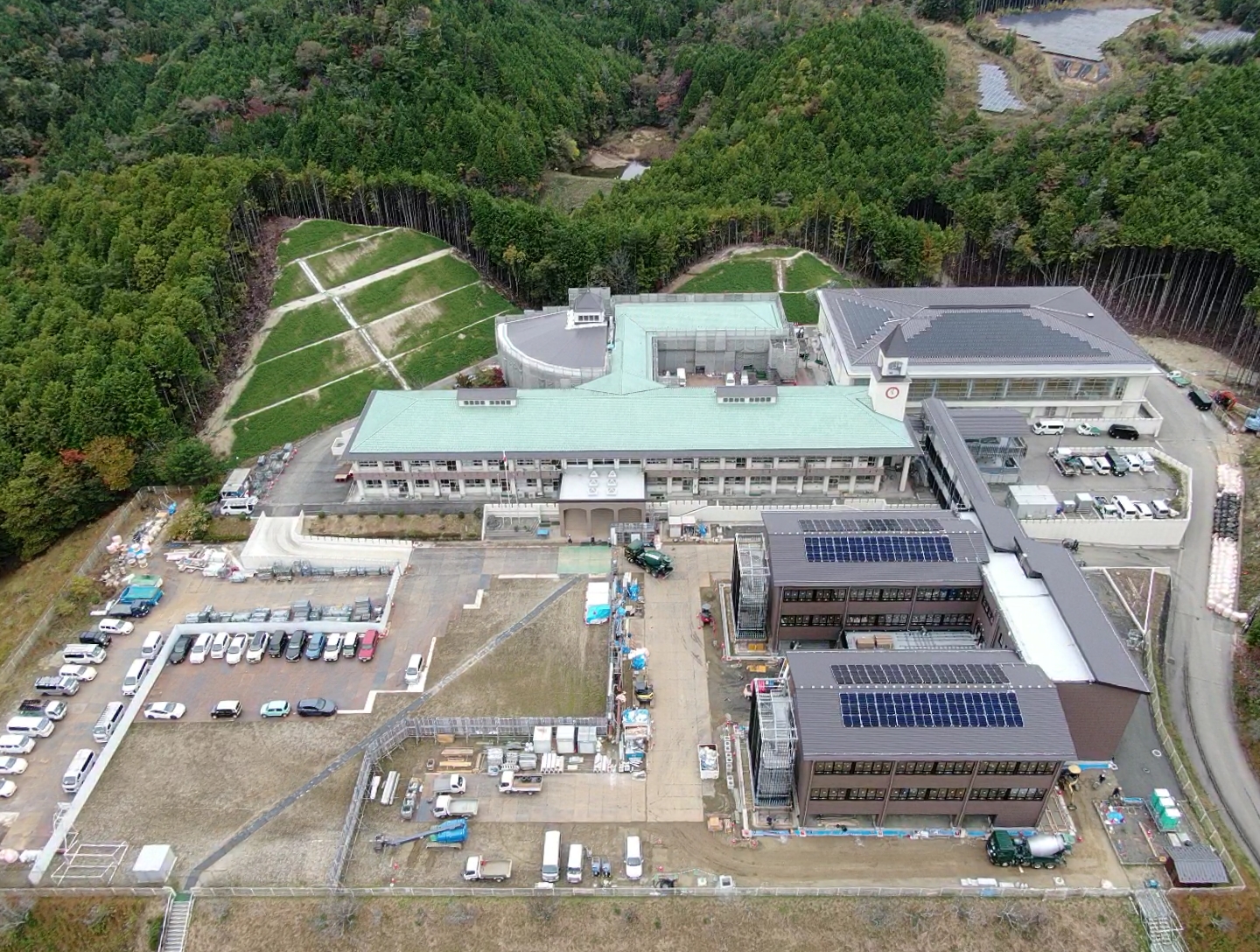

1105-1

全景1(令和7年11月5日撮影)

1105-2

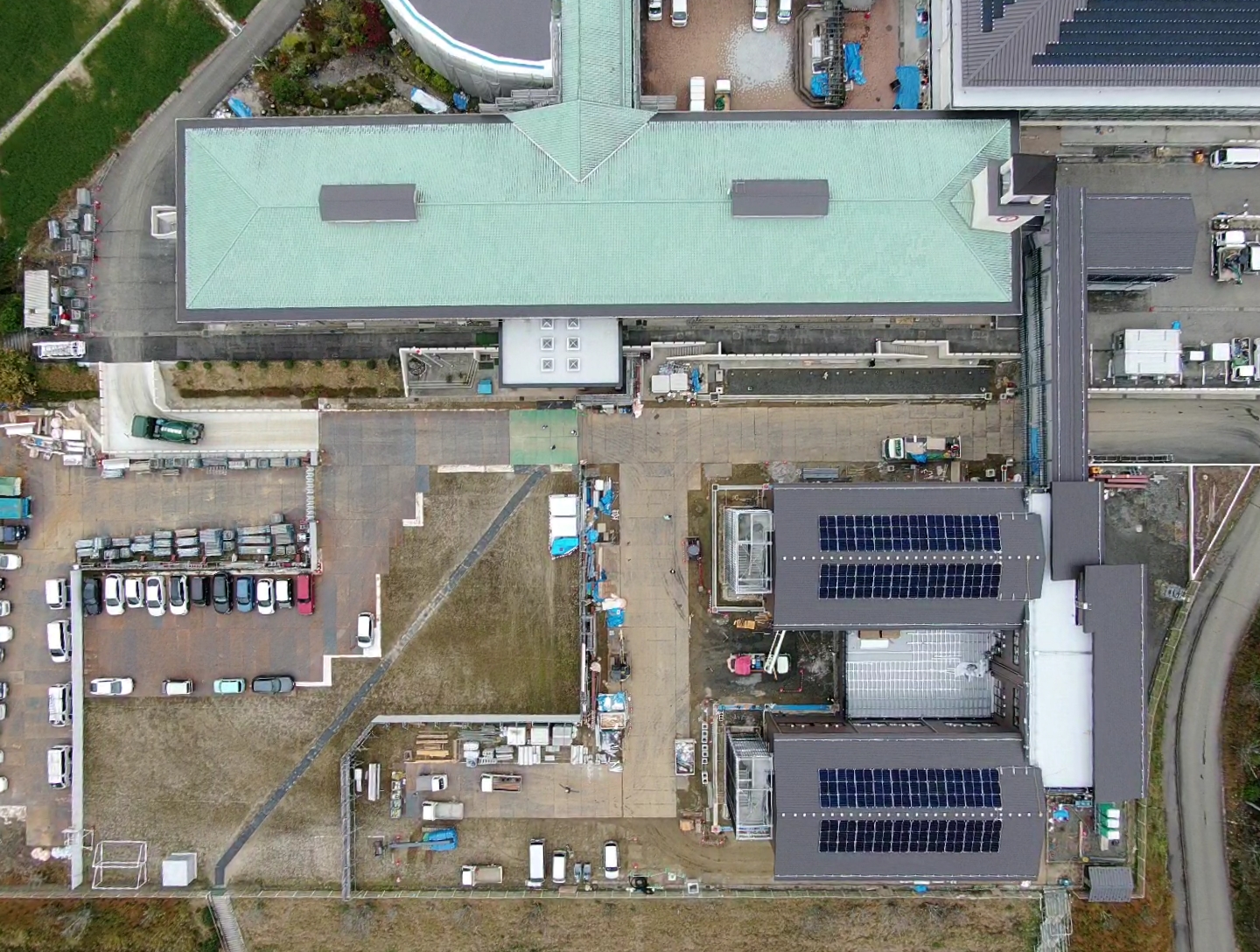

全景2(令和7年11月5日撮影)

1105-3

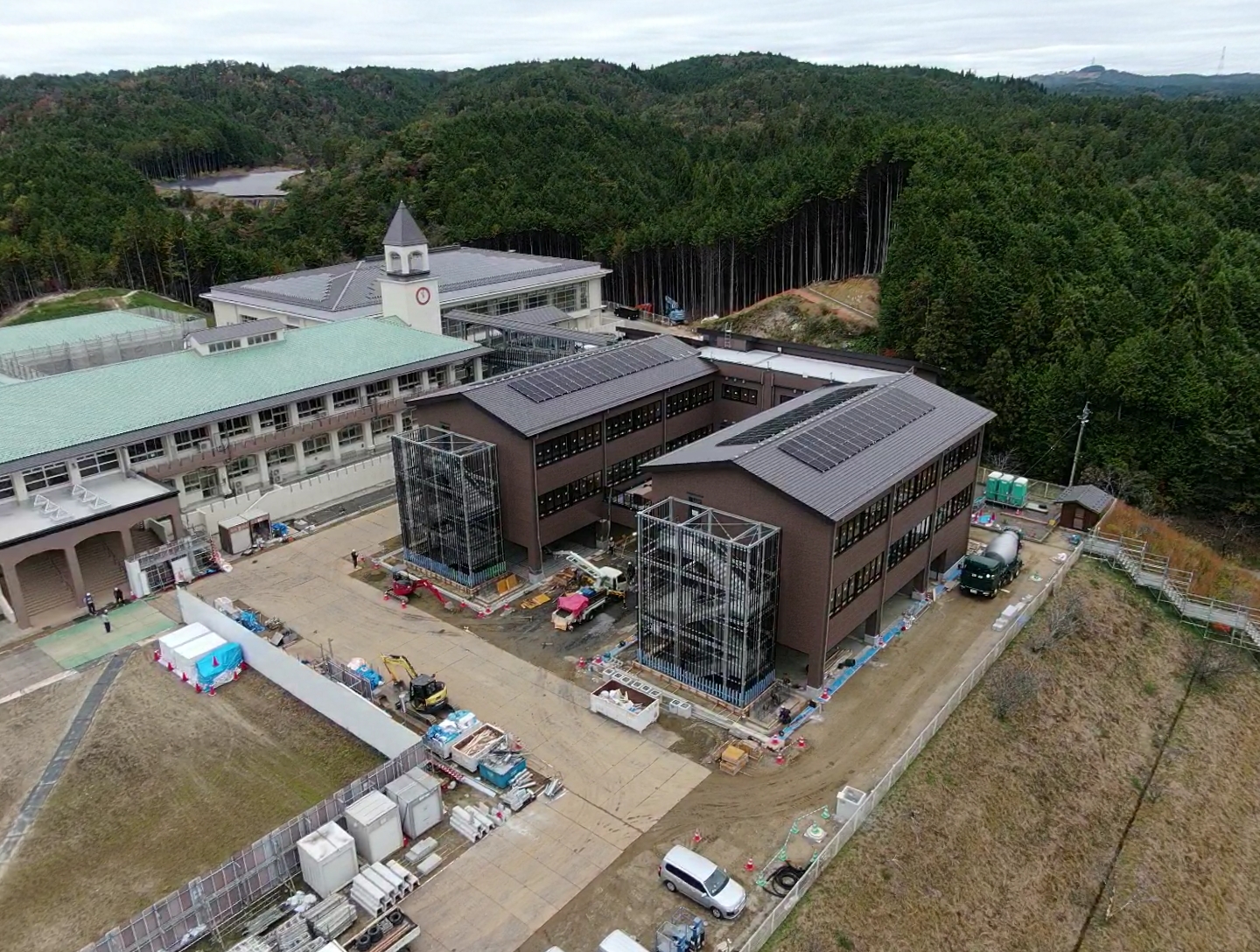

増築校舎の状況(令和7年11月5日撮影)

1105-4

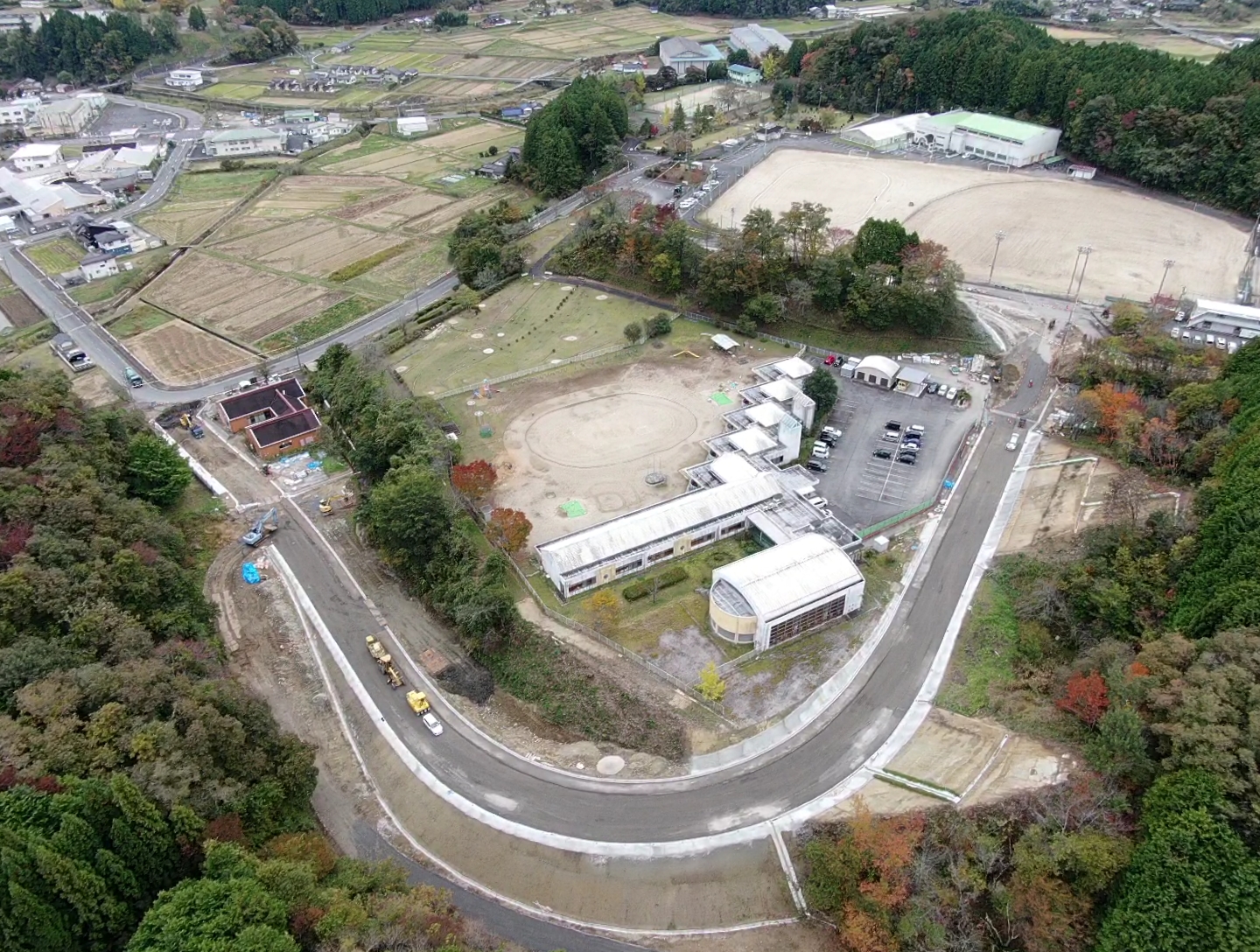

道路整備工事の状況1(令和7年11月5日撮影)

1105-5

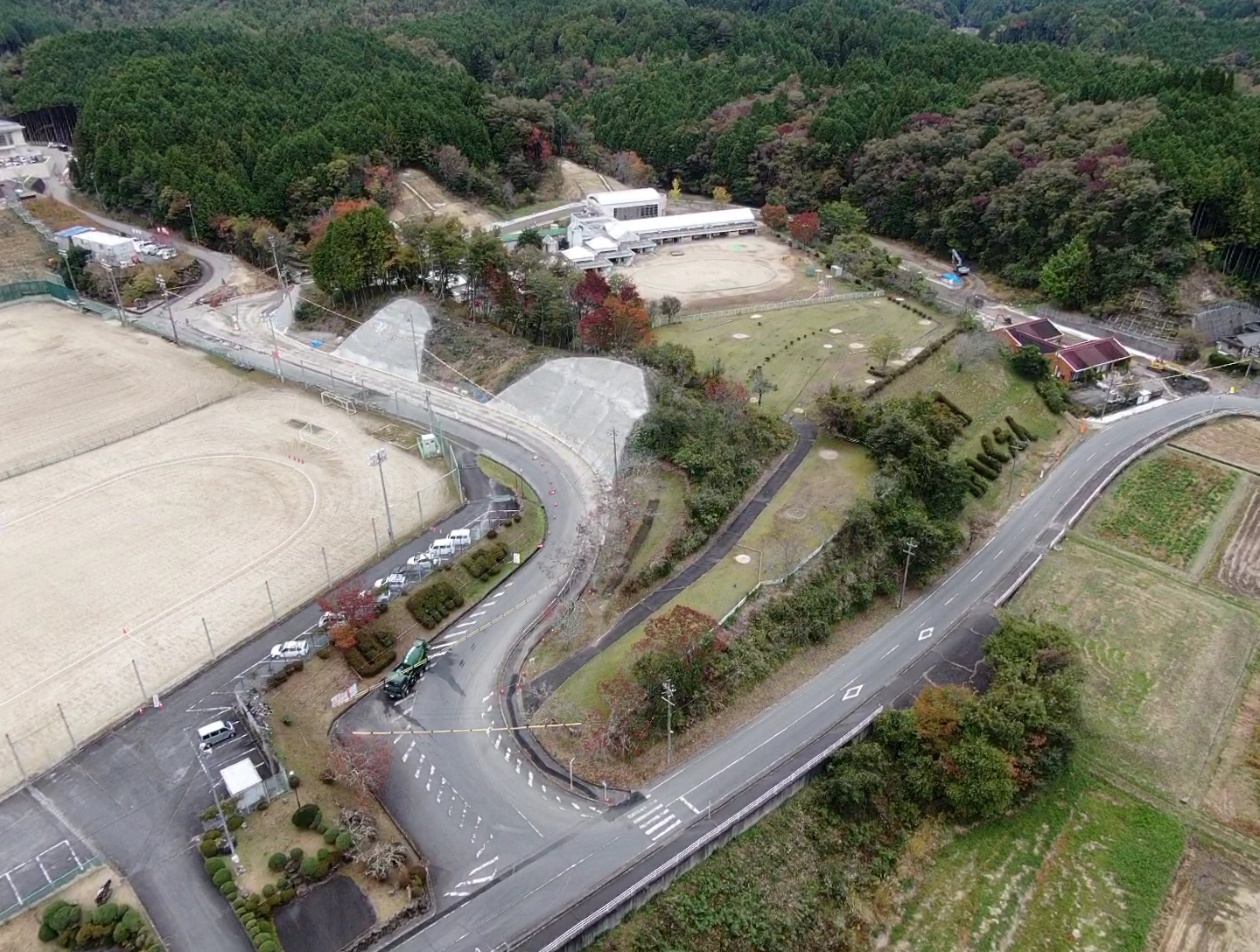

道路整備工事の状況2(令和7年11月5日撮影)

1105-6

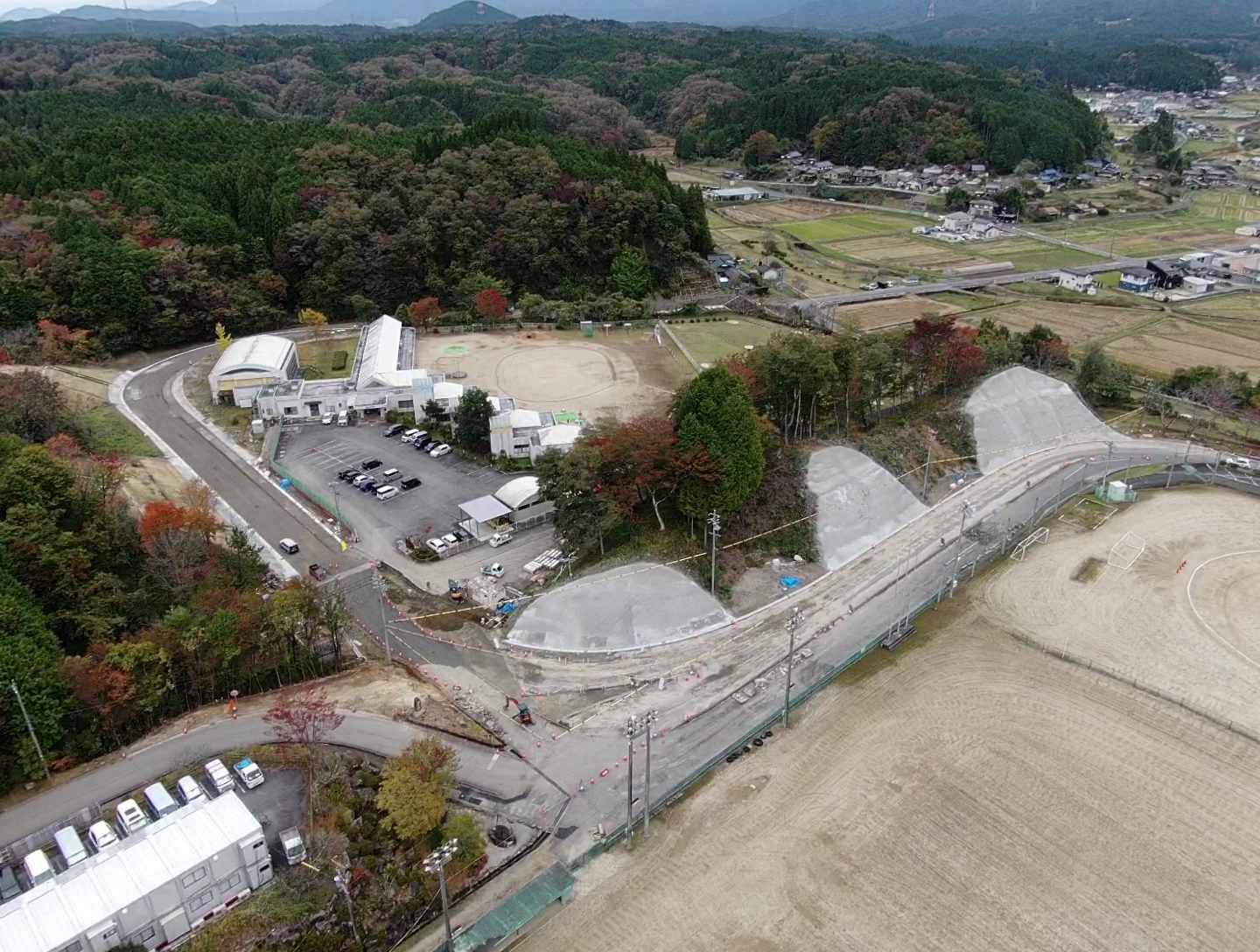

道路整備工事の状況3(令和7年11月5日撮影)

生徒玄関(外)

増築校舎生徒玄関外部の状況(令和7年10月21日撮影)

生徒玄関(中)

増築校舎生徒玄関内部の状況(令和7年11月4日撮影)

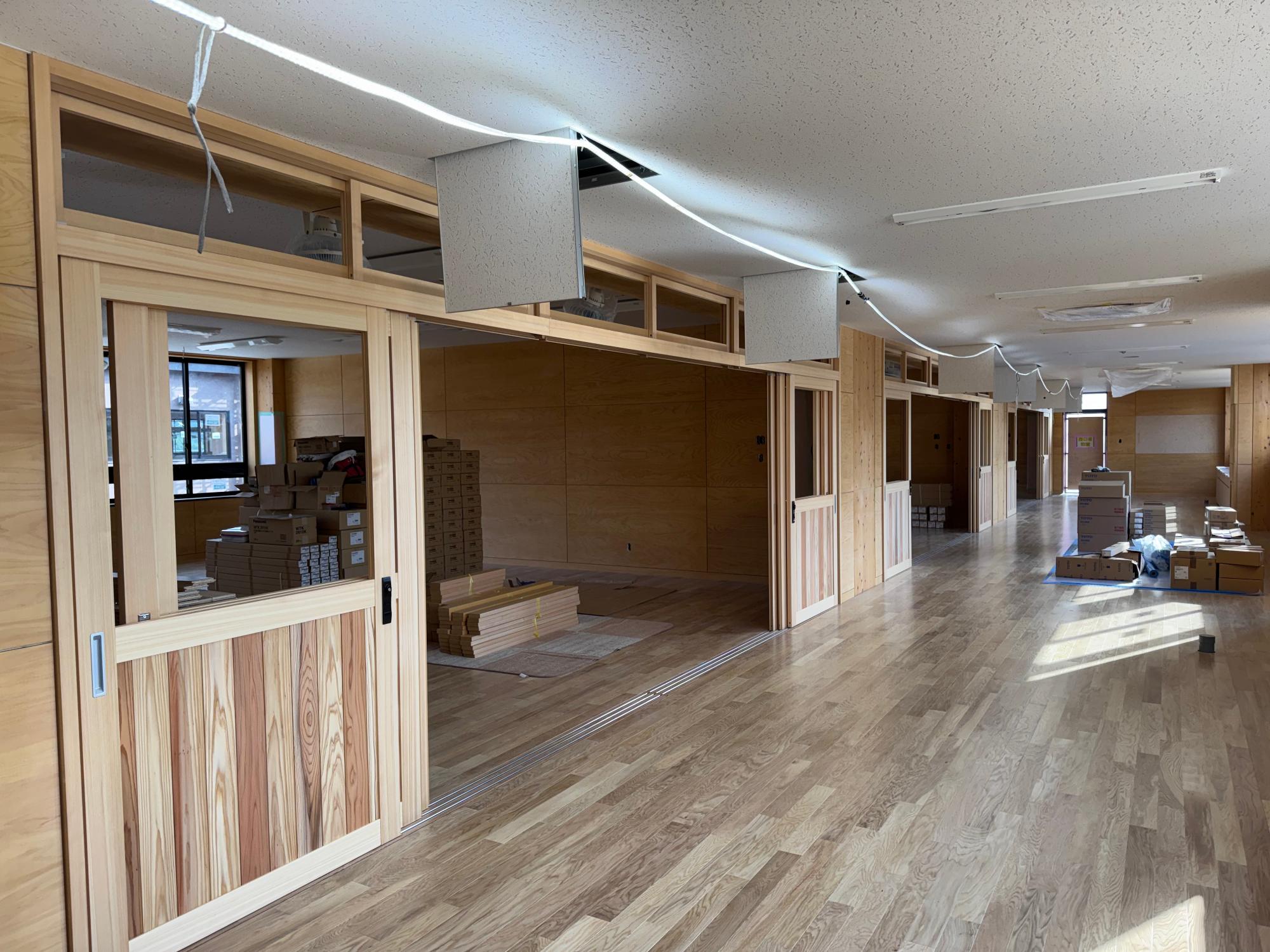

普通教室建具

増築校舎普通教室の状況1(令和7年10月10日撮影)

普通教室内装

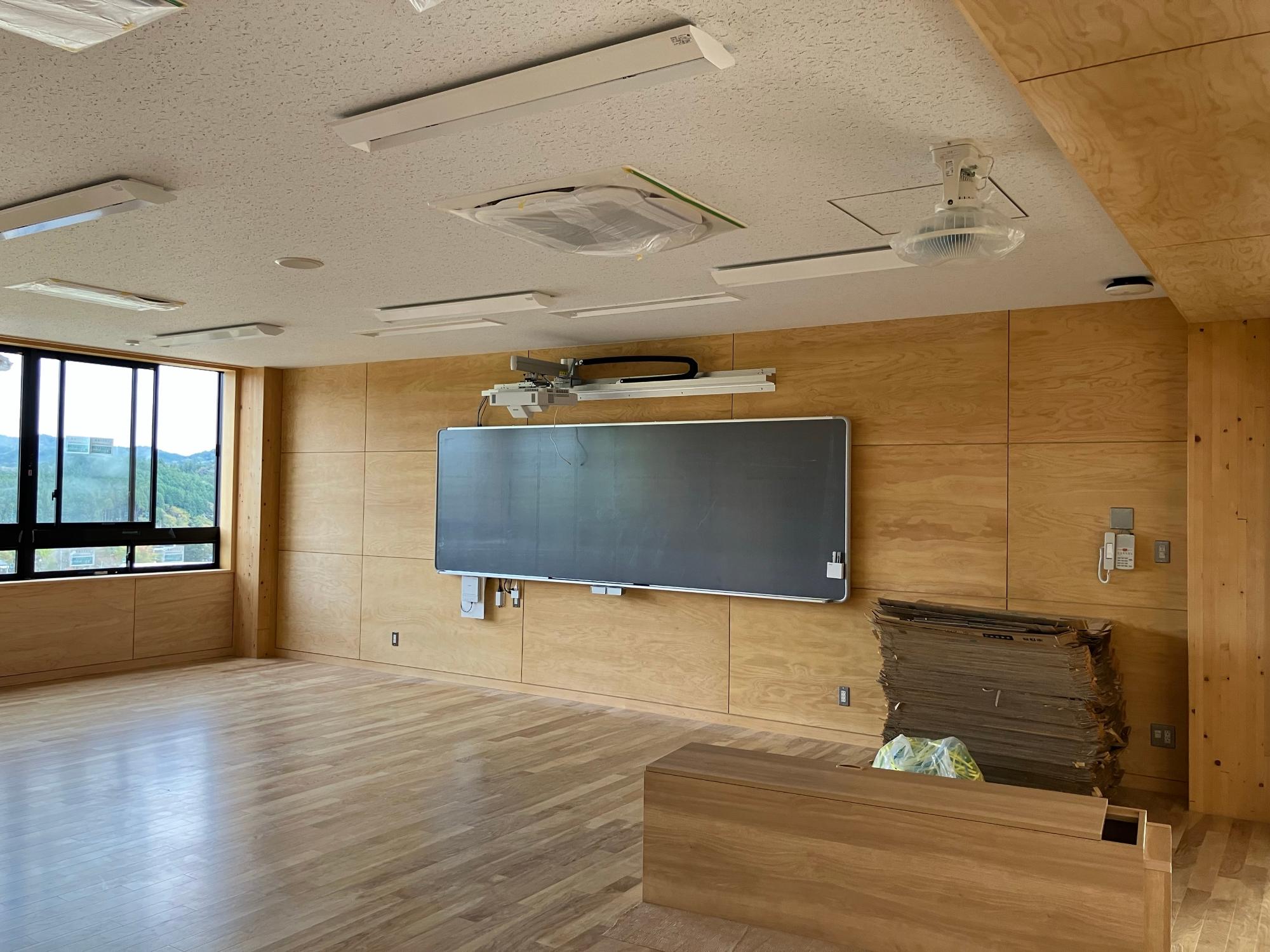

増築校舎普通教室の状況2(令和7年11月4日撮影)

体育館(外)

体育館外部の状況(令和7年10月20日撮影)

体育館(中)

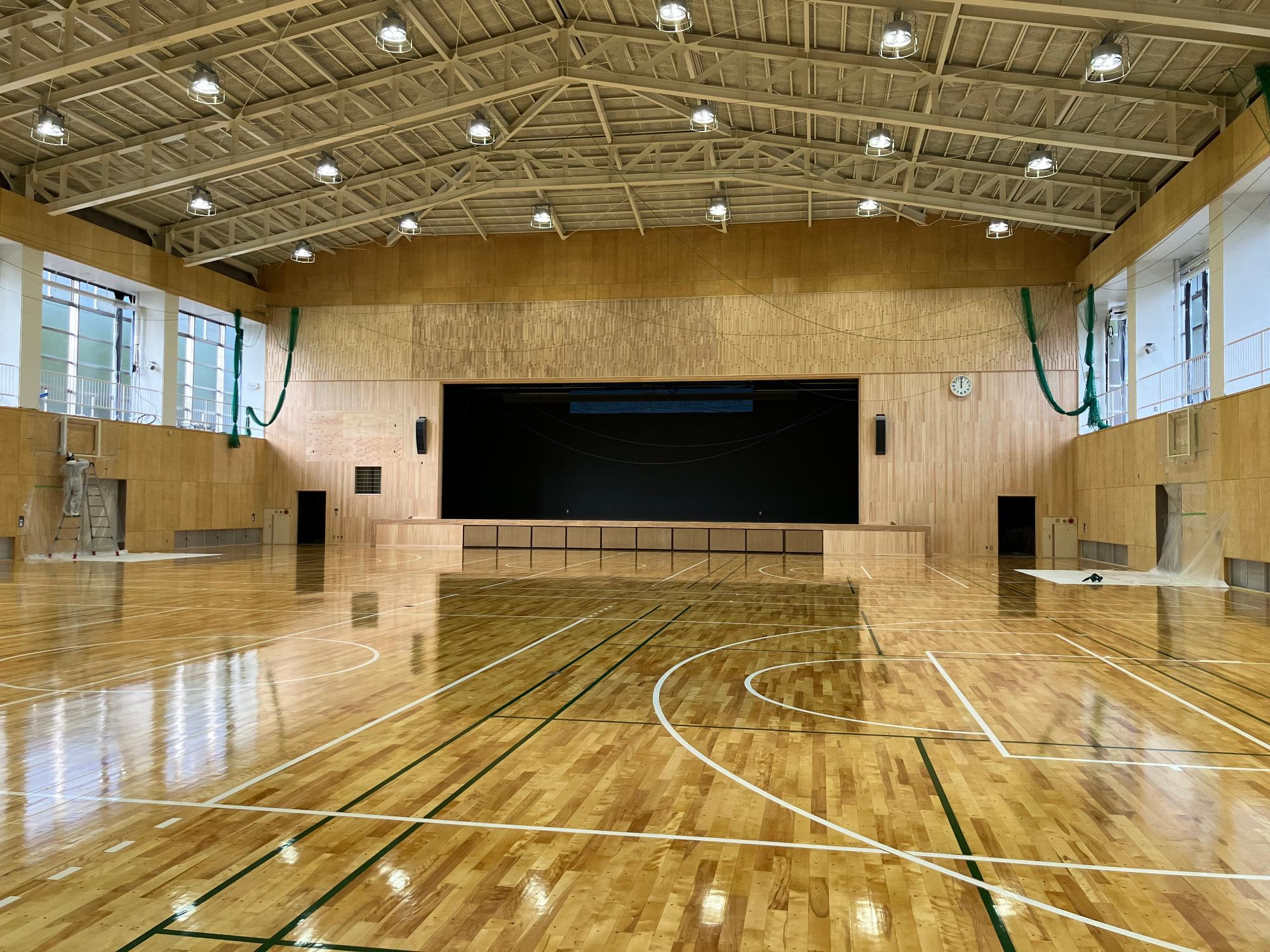

体育館内部の状況(令和7年11月4日撮影)

令和7年11月28日(金曜日)

増築校舎においては、内装工事が完成し、外構の残工事や各種調整、什器の取り付け、クリーニングを残すのみとなりました。今後は12月16日に引き渡しの検査を行い、手直しを終えた後、12月19日に学校へ引き渡す予定です。

既存校舎においては、ステップ4の完成に向けて内装工事の最終段階に入っています。こちらは12月25日に引き渡しの検査を行い、12月26日に学校へ引き渡す予定です。

学校周辺における工事では、法面工事においては最後の法面が完成間近となりました。道路整備工事においては舗装工事に向けた路盤工事が進んでいます。

全景1127-1

全景1(令和7年11月27日撮影)

全景1127-2

全景2(令和7年11月27日撮影)

校舎-1

増築校舎の状況1(令和7年11月27日撮影)

校舎2

増築校舎の状況2(令和7年11月27日撮影)

校舎-3

増築校舎の状況3(令和7年11月27日撮影)

校舎-4

増築校舎の状況4(令和7年11月27日撮影)

道路-1

道路整備工事の状況1(令和7年11月27日撮影)

道路-2

道路整備工事の状況2(令和7年11月27日撮影)

道路-3

道路整備工事の状況3(令和7年11月27日撮影)

法面

法面工事の状況(令和7年11月27日撮影)

生徒玄関

増築校舎生徒玄関の状況(令和7年11月27日撮影)

普通教室-黒板

増築校舎普通教室の状況(令和7年11月27日撮影)

普通教室-ロッカー

増築校舎普通教室ロッカーの状況(令和7年11月27日撮影)

廊下

増築校舎廊下の状況(令和7年11月27日撮影)

トイレ入り口

増築校舎トイレ入り口の状況(令和7年11月27日撮影)

みんなのトイレ

増築校舎みんなのトイレの状況(令和7年11月27日撮影)

男子トイレ

増築校舎男子トイレの状況(令和7年11月27日撮影)

女子トイレ

増築校舎女子トイレの状況(令和7年11月27日撮影)

屋内階段

増築校舎屋内階段の状況(令和7年11月27日撮影)

エレベーター

増築校舎エレベーターの状況(令和7年11月27日撮影)

屋外デッキ

増築校舎屋外デッキの状況(令和7年11月27日撮影)

渡り廊下

渡り廊下の状況(令和7年11月27日撮影)

メディアスペース

メディアスペースの状況1(令和7年11月末)

メディアスペース2

メディアスペースの状況2(令和7年11月末)

図書室

図書室の状況(令和7年11月末)

技術室

技術室の状況(令和7年11月末)

令和7年12月26日(金曜日)

増築校舎においては、12月16日に検査を行い、12月19日に学校への引き渡しが完了しました。12月22日からは各備品の搬入及び学校への取扱説明会を行い、12月25日の午後からは現在の校舎からの引っ越しを行いました。12月26日の朝からは増築校舎にて授業・終業式を行います。

既存校舎においては、12月25日にステップ4の検査を行い、12月26日に学校への引き渡しが完了しました。そして、最後の段階であるステップ5(普通教室を校内教育支援センターや多目的室へ改修)の工事に取り掛かります。

体育館においては、ステージ横に大型モニター(約180インチ)の設置が完了しました。このモニターでは、校歌や動画を映すことができるようになり、入学式や卒業式では普段後ろからでは見ることができない前からの状況をカメラを通じて見ることができるようになります。また、エアコンの室内機の設置も完了しました。

グラウンド内においては、屋外倉庫の基礎工事が始まりました。

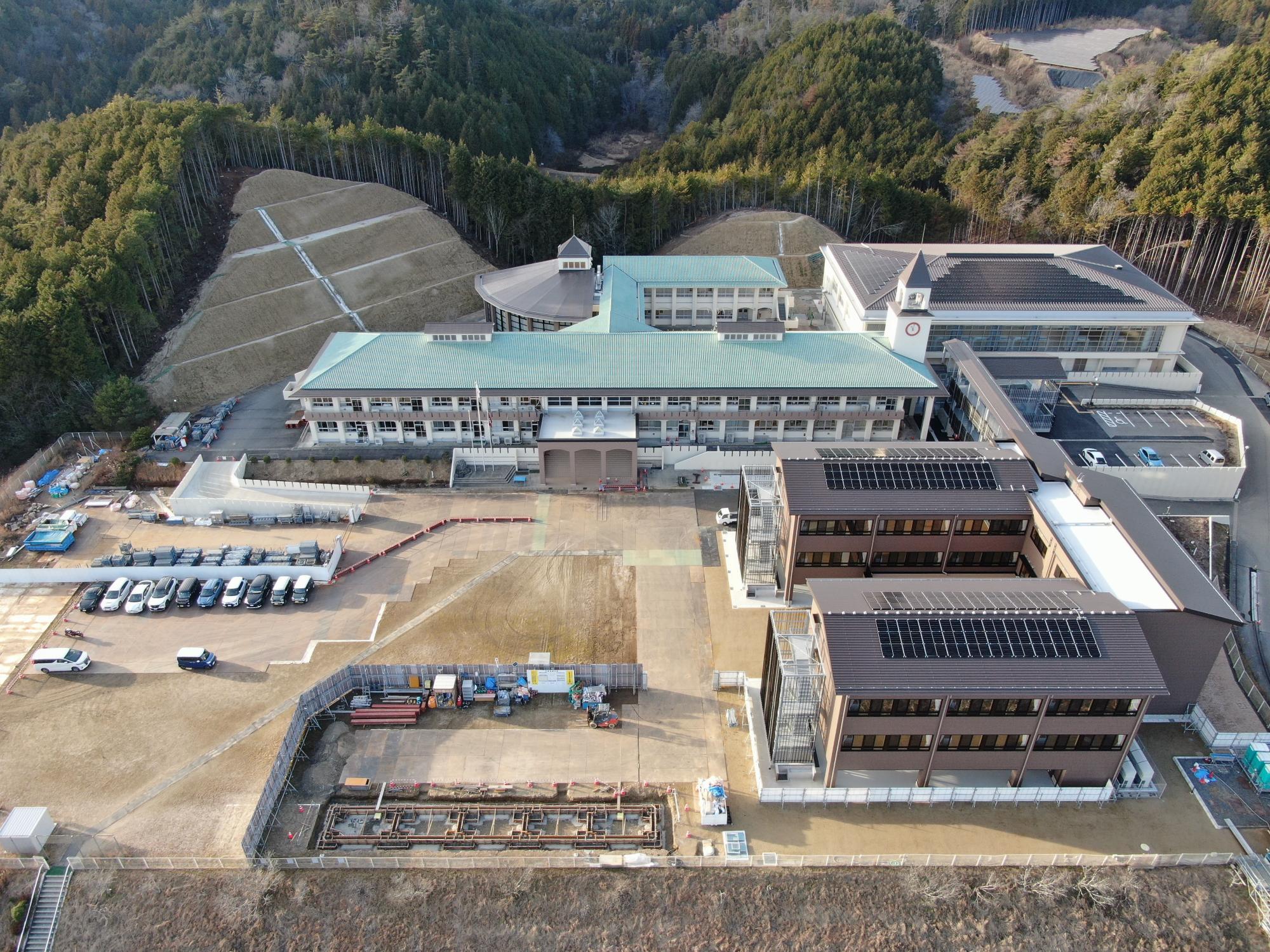

1224航空写真1

全景1(令和7年12月23日撮影)

1224航空写真2

全景2(令和7年12月23日撮影)

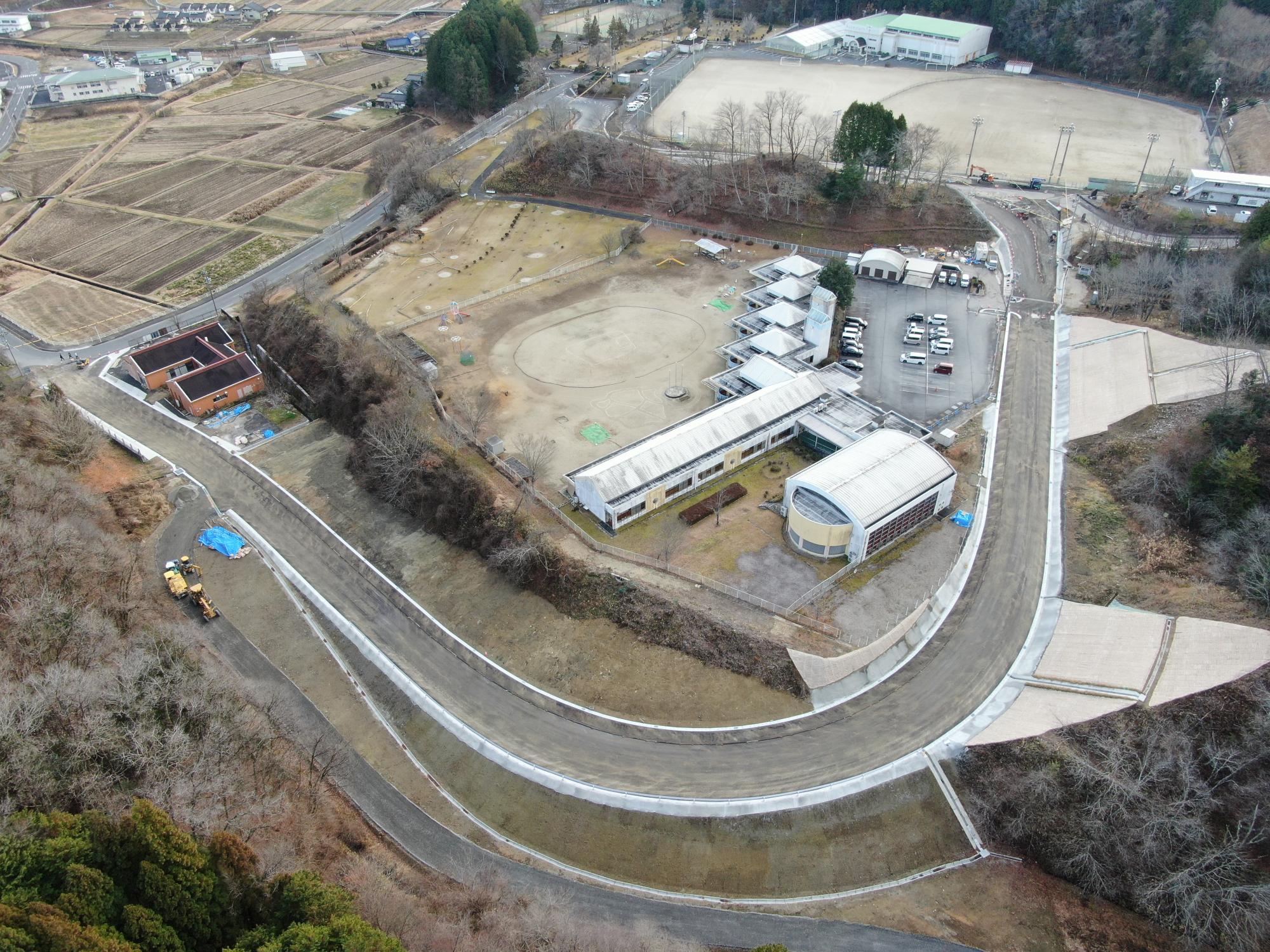

1224道路整備

道路整備工事の状況(令和7年12月23日撮影)

1224法面

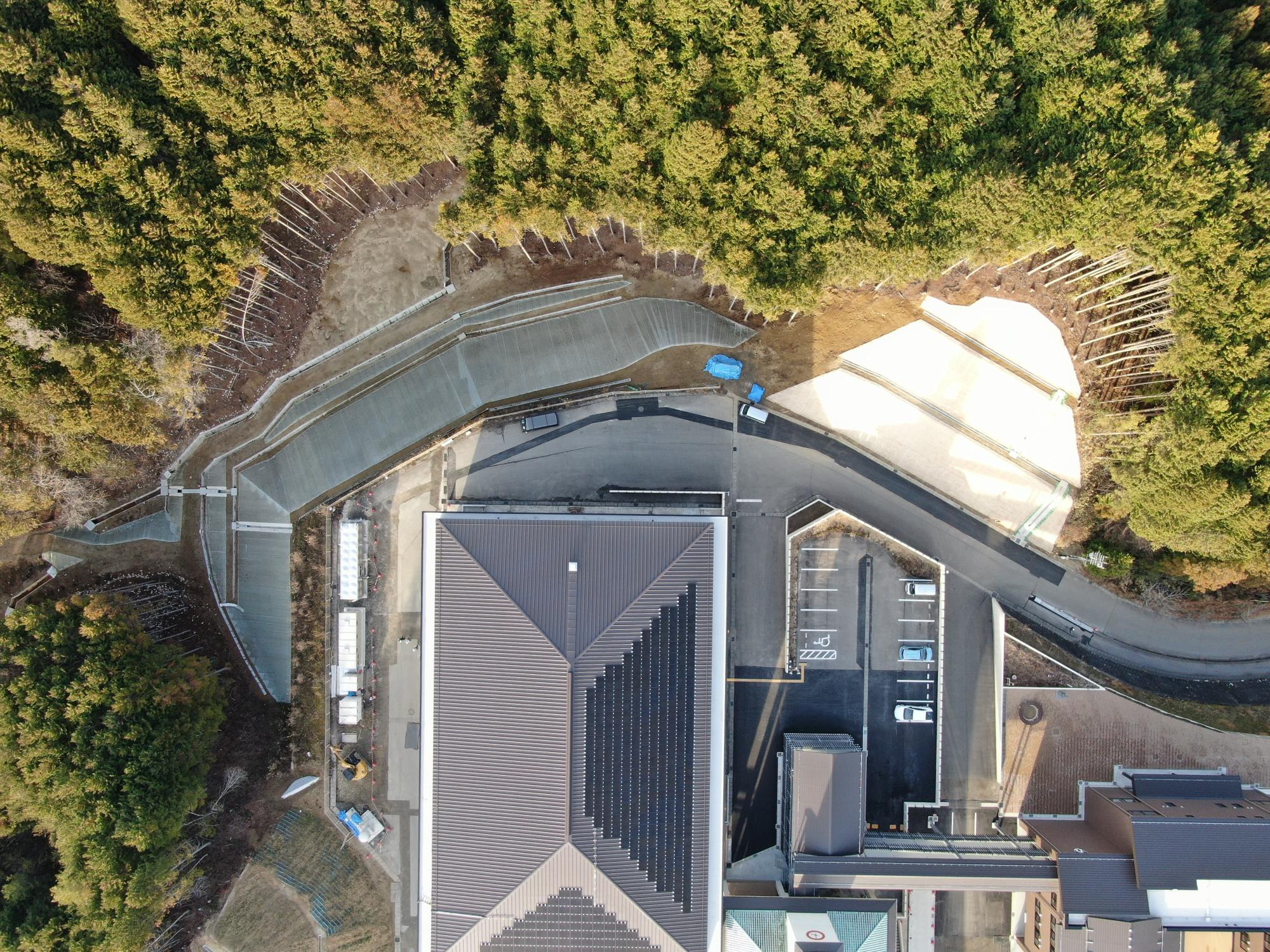

法面工事の状況(令和7年12月23日撮影)

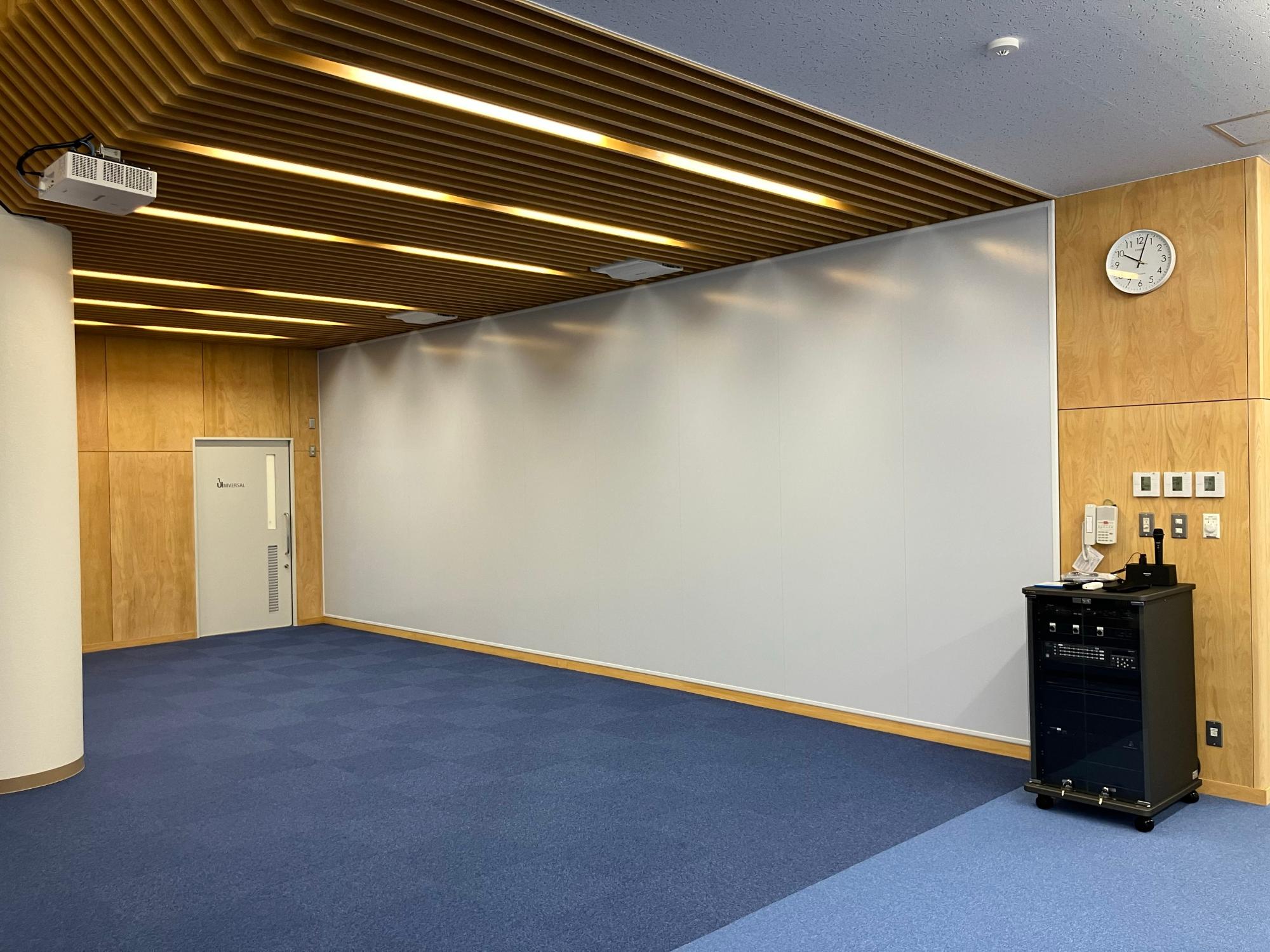

1225MS1

メディアスペースの状況1(令和7年12月末)

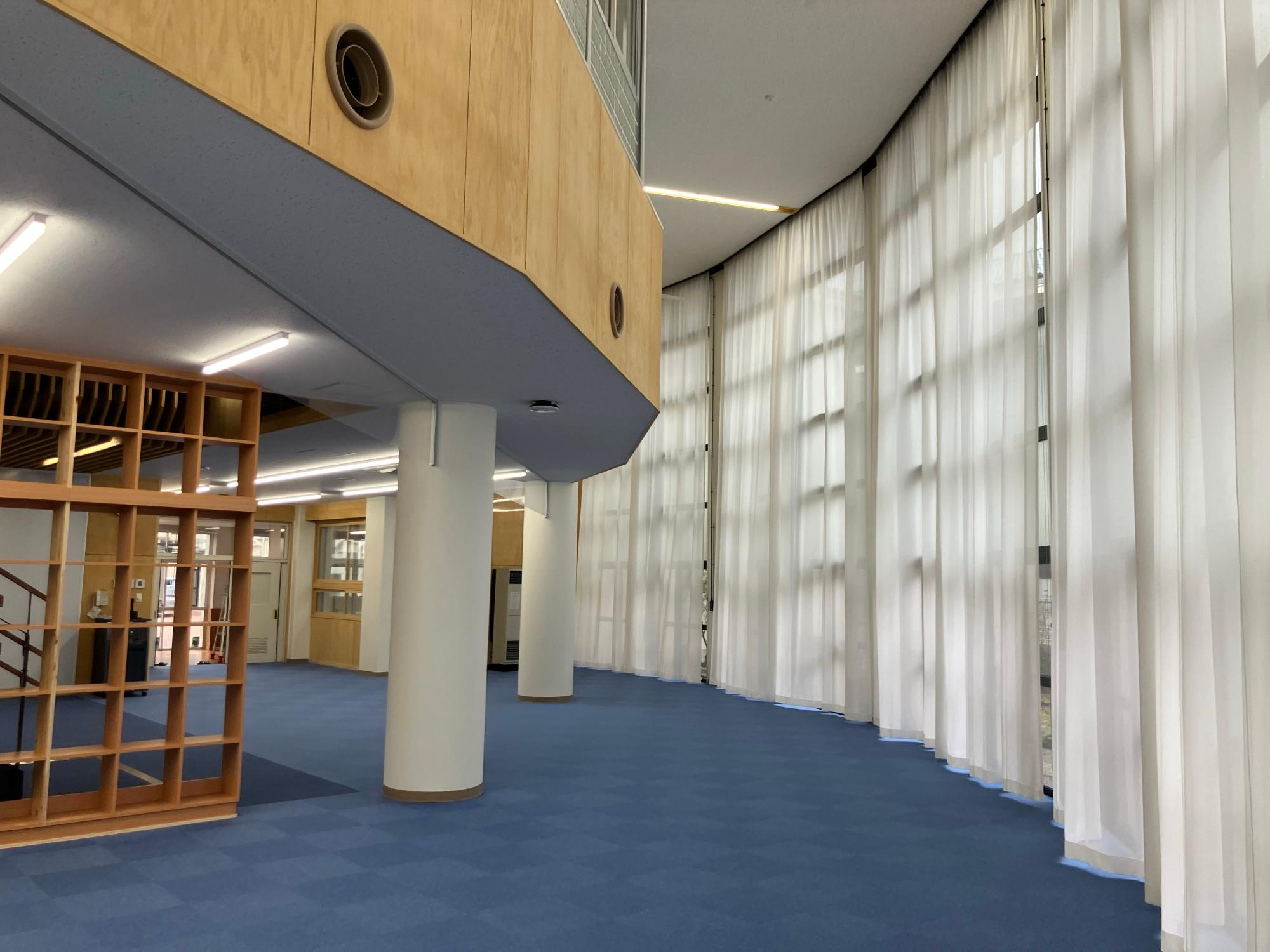

1225MS2

メディアスペースの状況2(令和7年12月末)

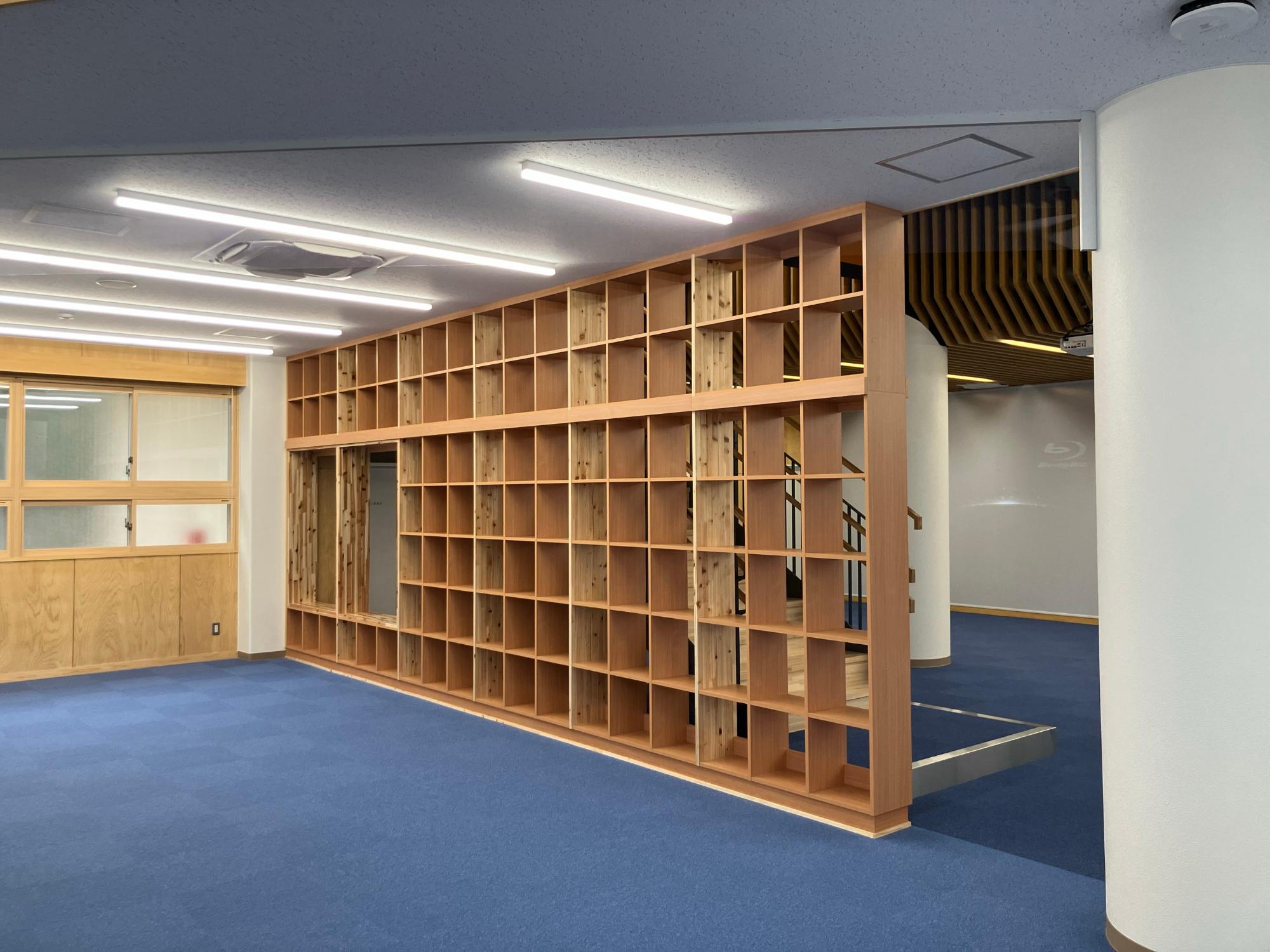

1225MS3

メディアスペースの状況3(令和7年12月末)

1225MS4

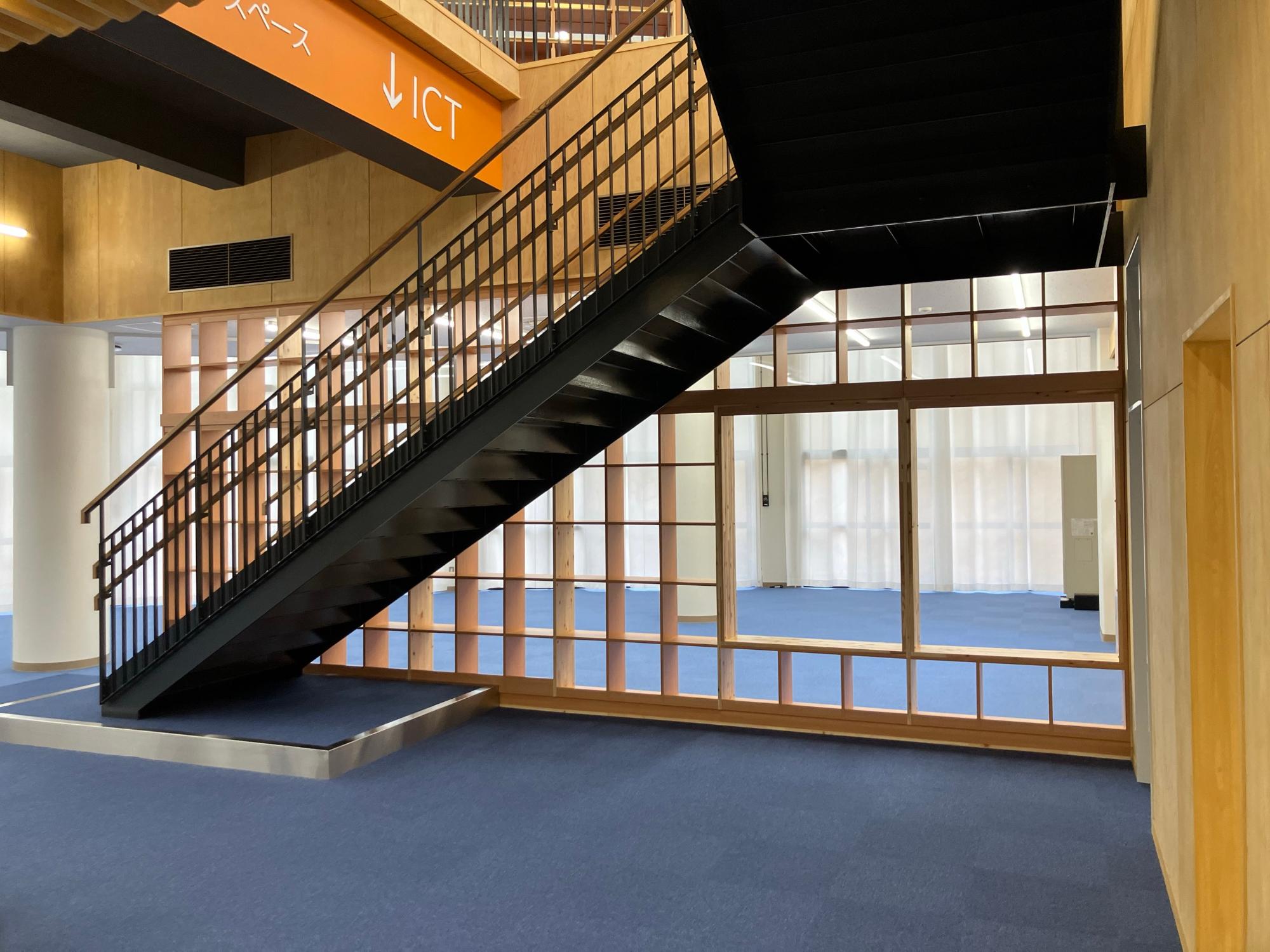

メディアスペースの状況4(令和7年12月末)

1225図書室1

図書室の状況1(令和7年12月末)

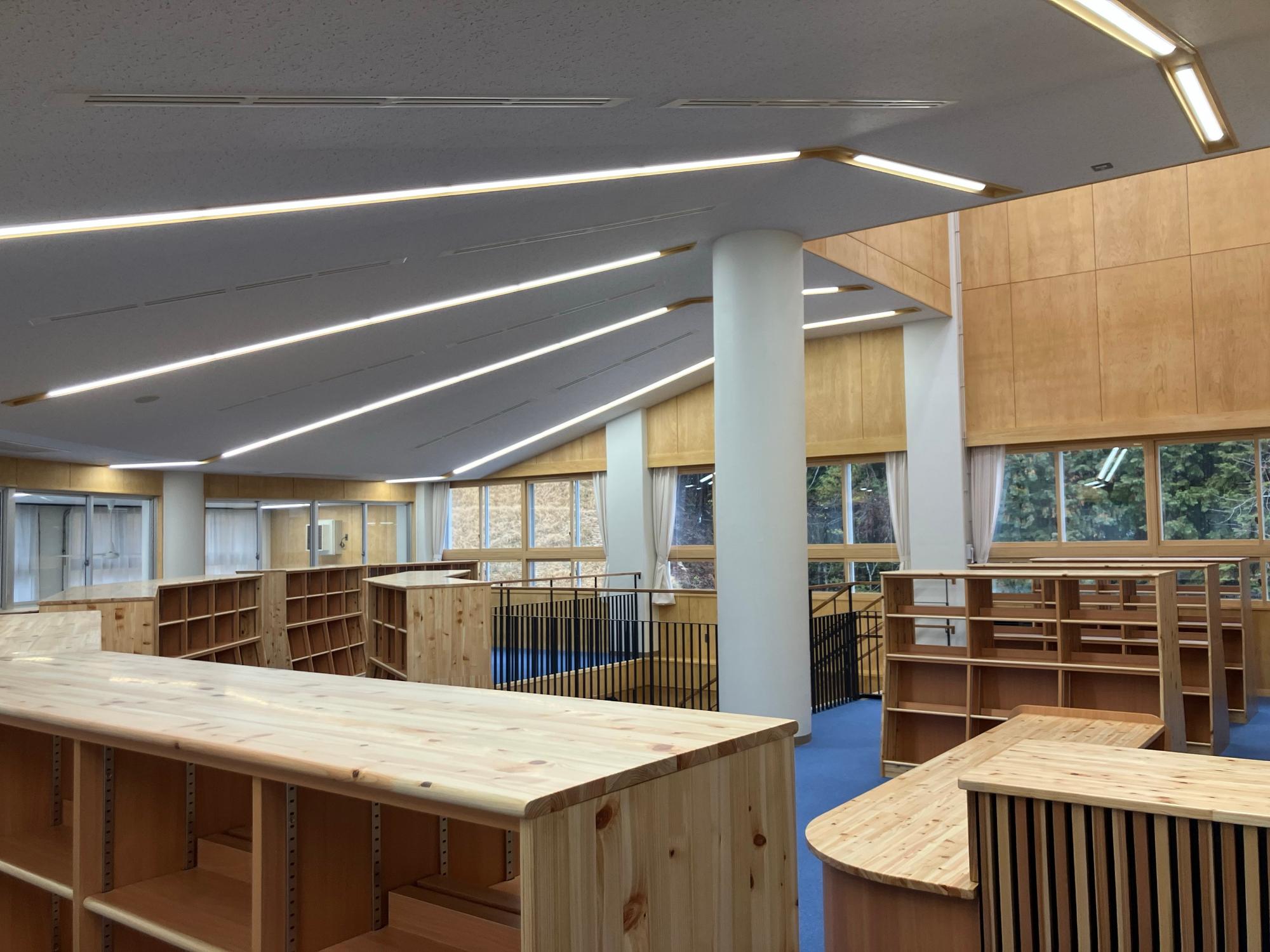

1225図書室2

図書室の状況2(令和7年12月末)

1225階段1

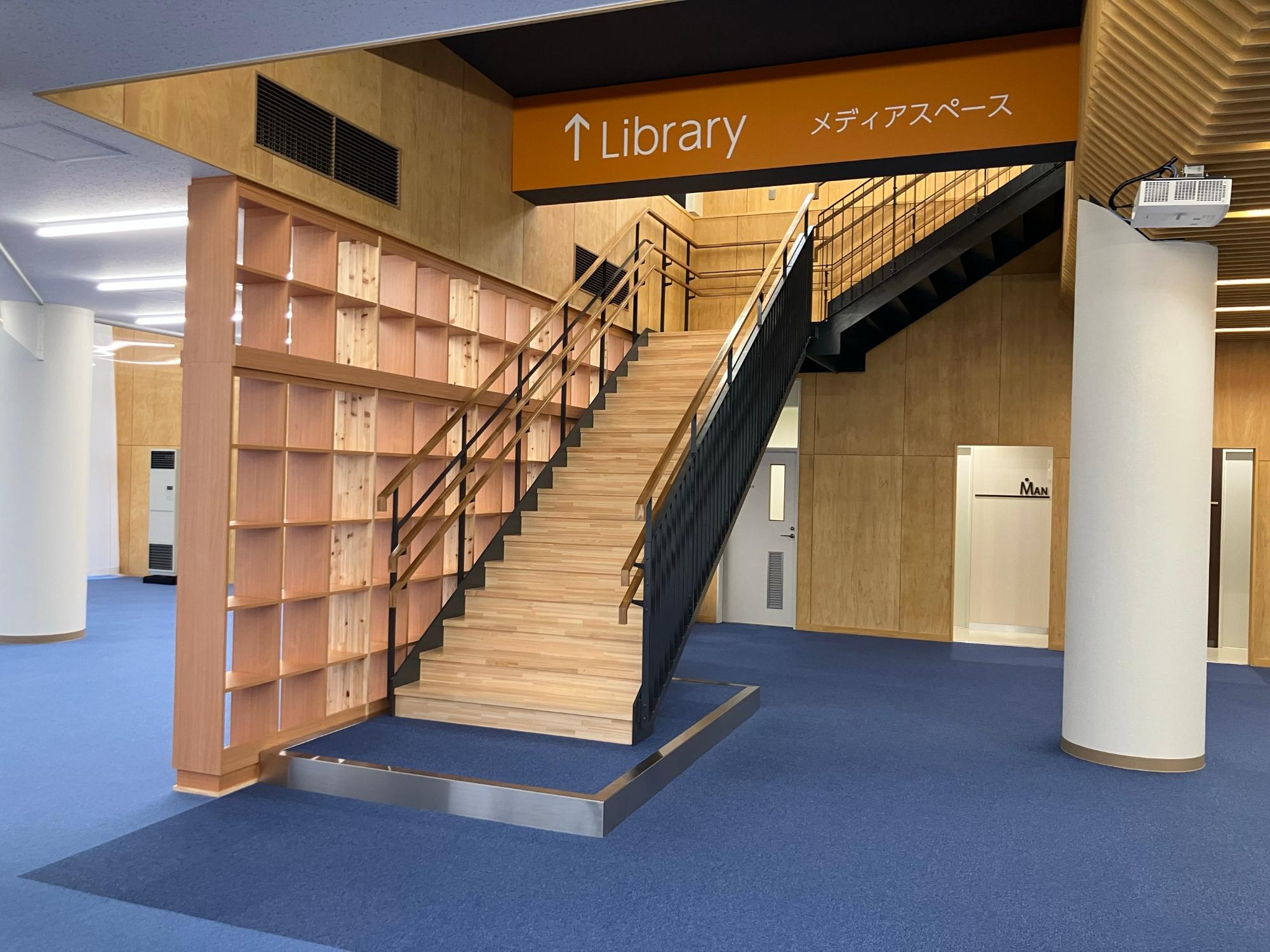

屋内階段の状況1(令和7年12月末)

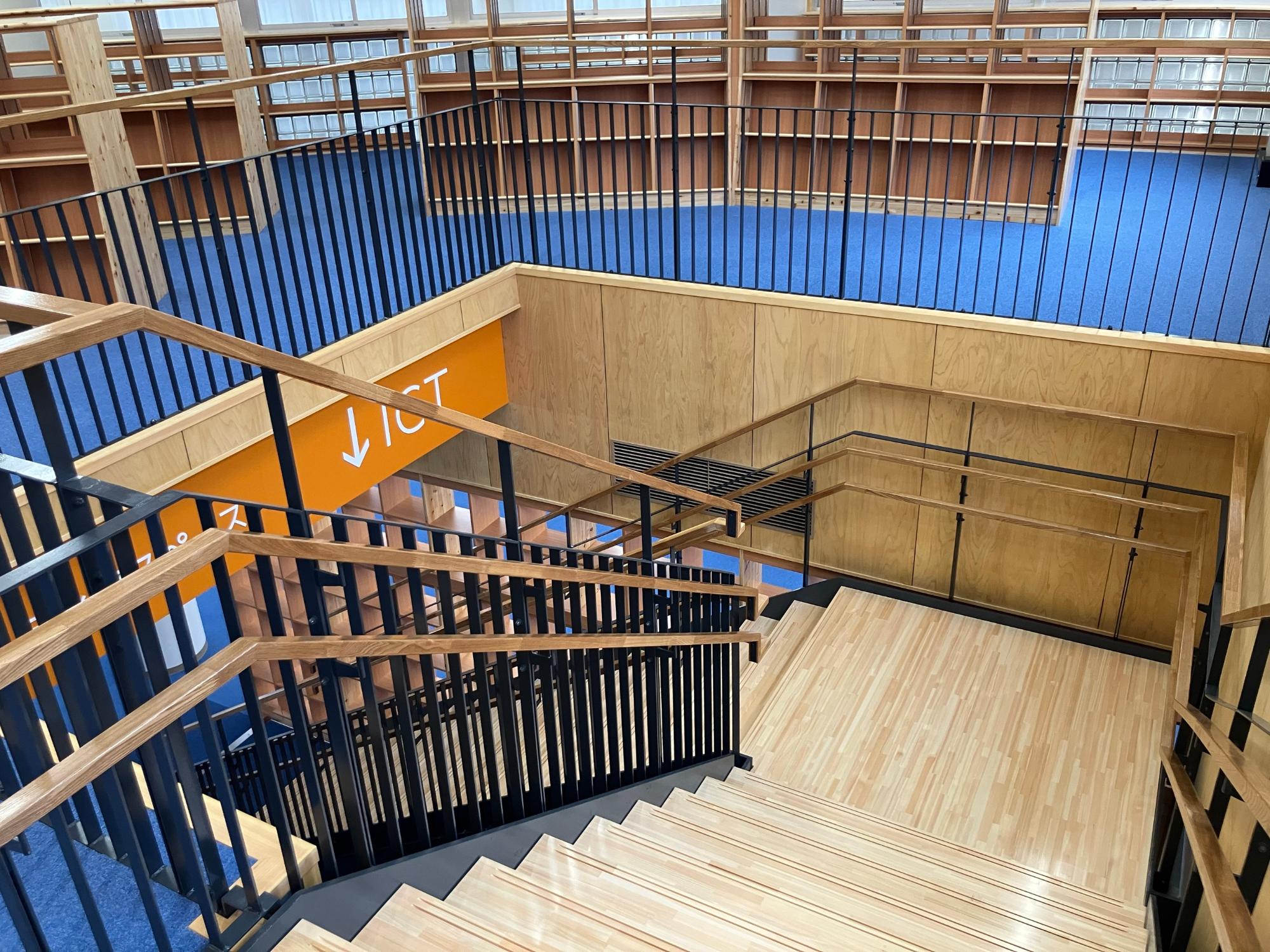

1225階段2

屋内階段の状況2(令和7年12月末)

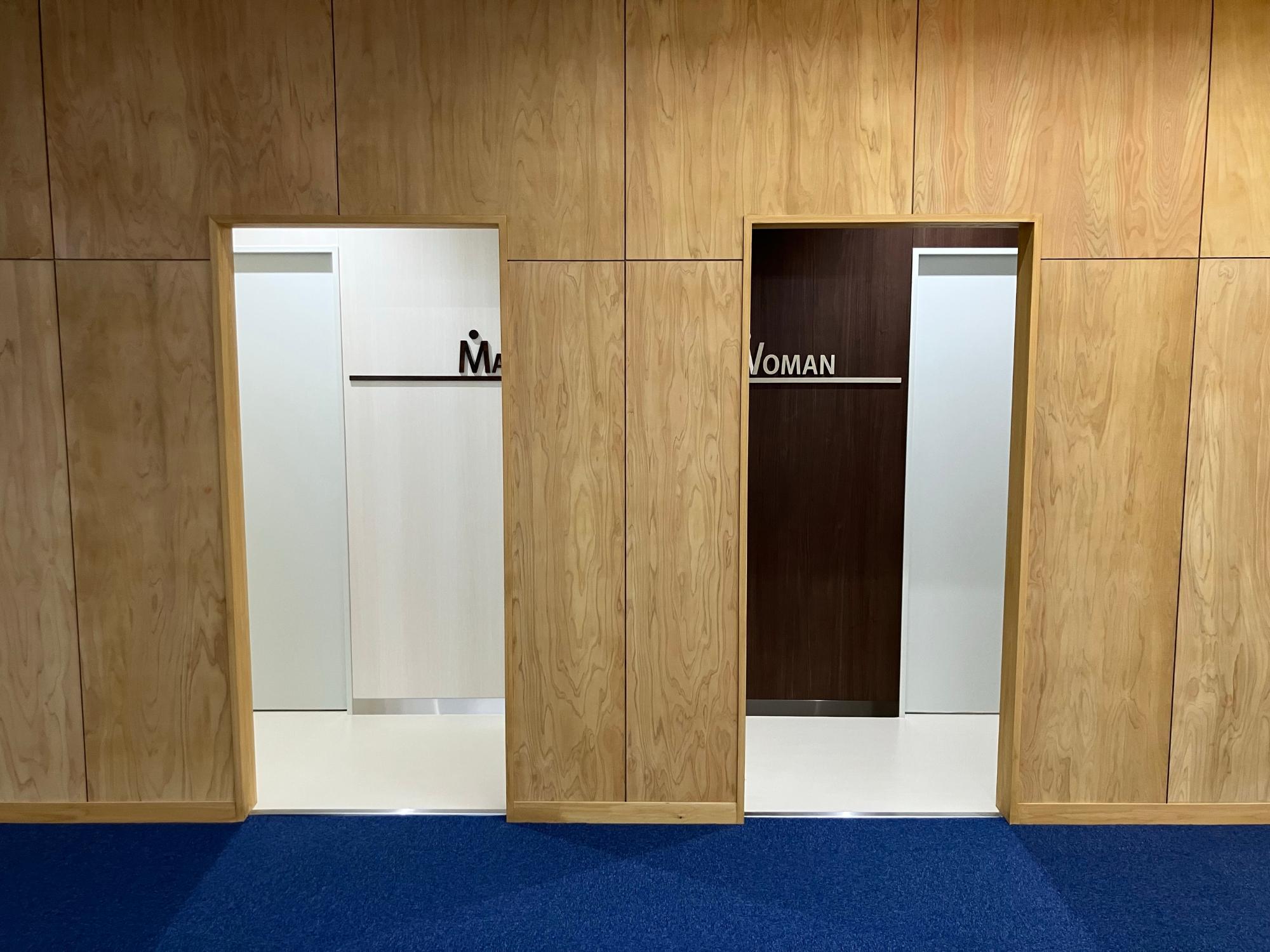

1225トイレ1

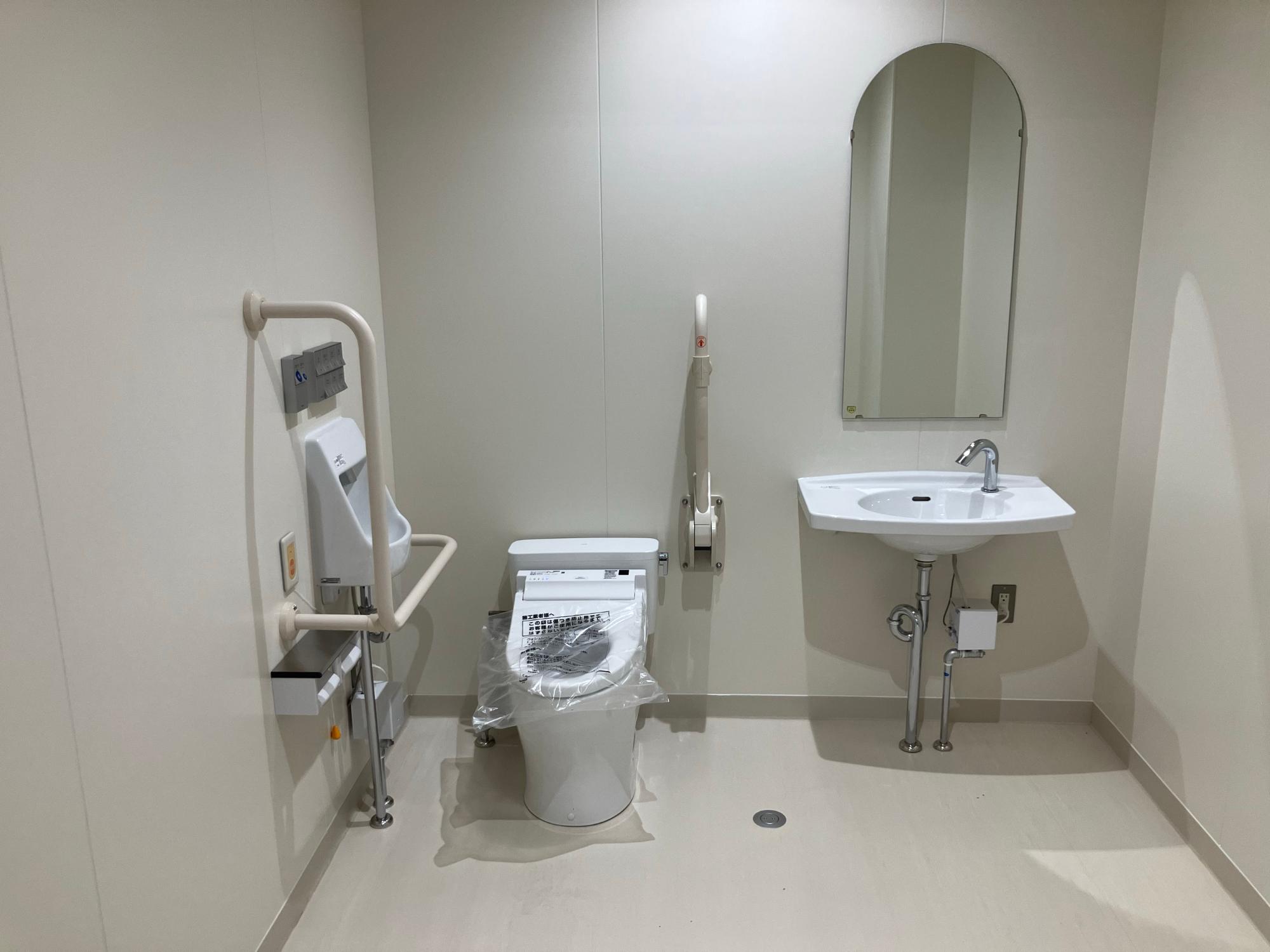

メディアスペース内トイレの状況1(令和7年12月末)

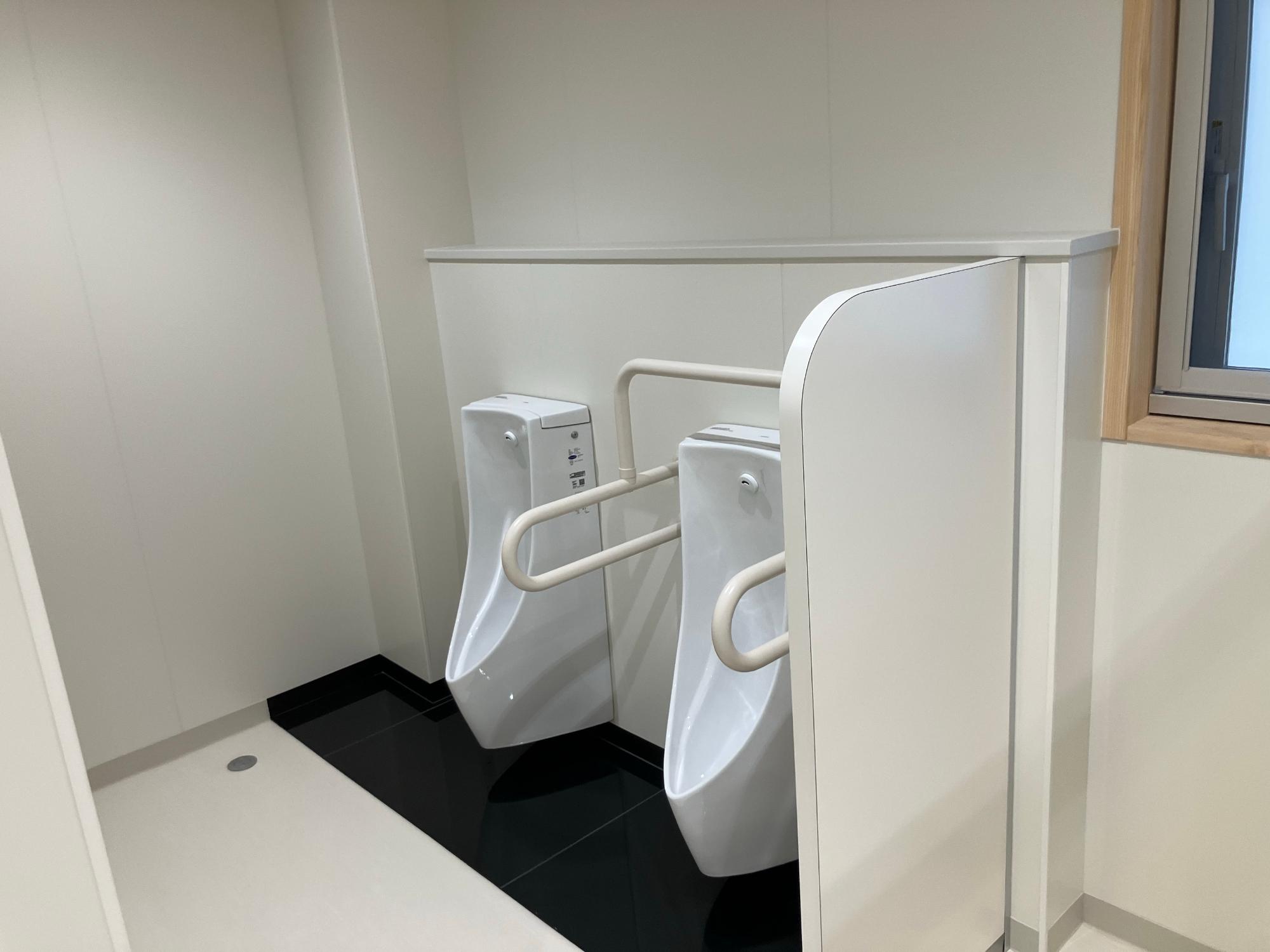

1225トイレ2

メディアスペース内トイレの状況2(令和7年12月末)

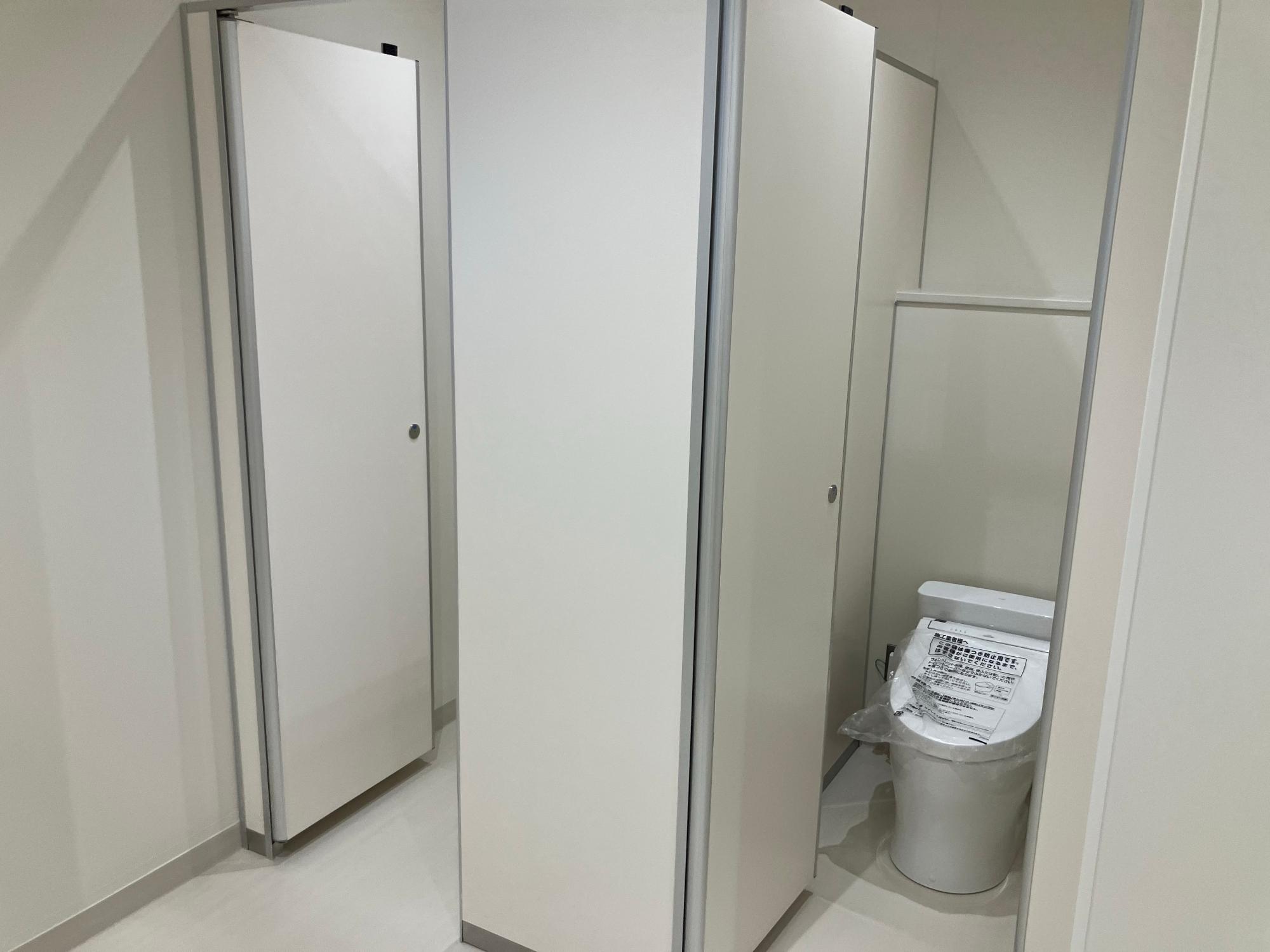

1225トイレ3

メディアスペース内トイレの状況3(令和7年12月末)

1225トイレ4

メディアスペース内トイレの状況4(令和7年12月末)

1225技術室

技術室の状況(令和7年12月末)

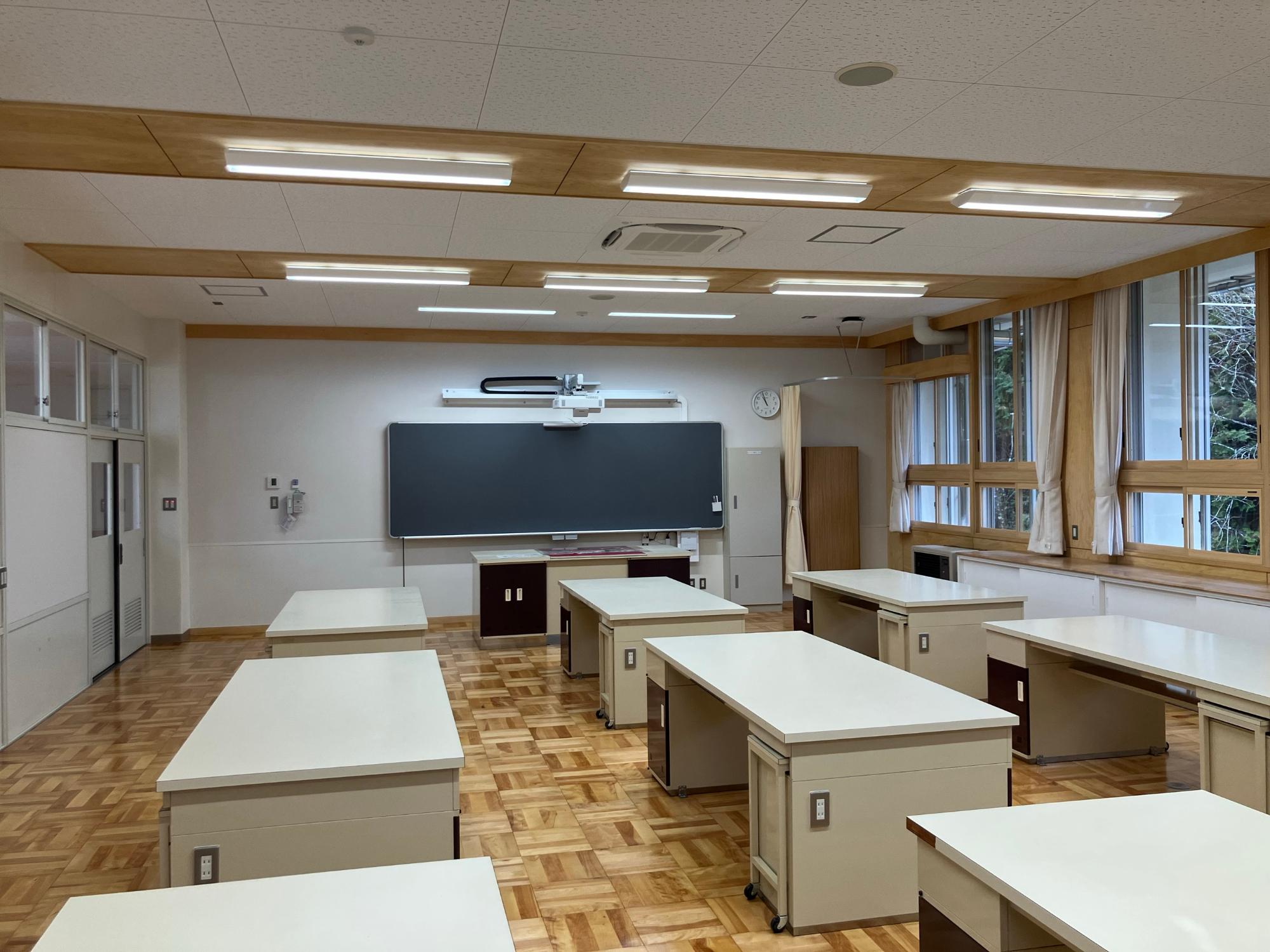

1225被服室

被服室の状況(令和7年12月末)

1225調理室

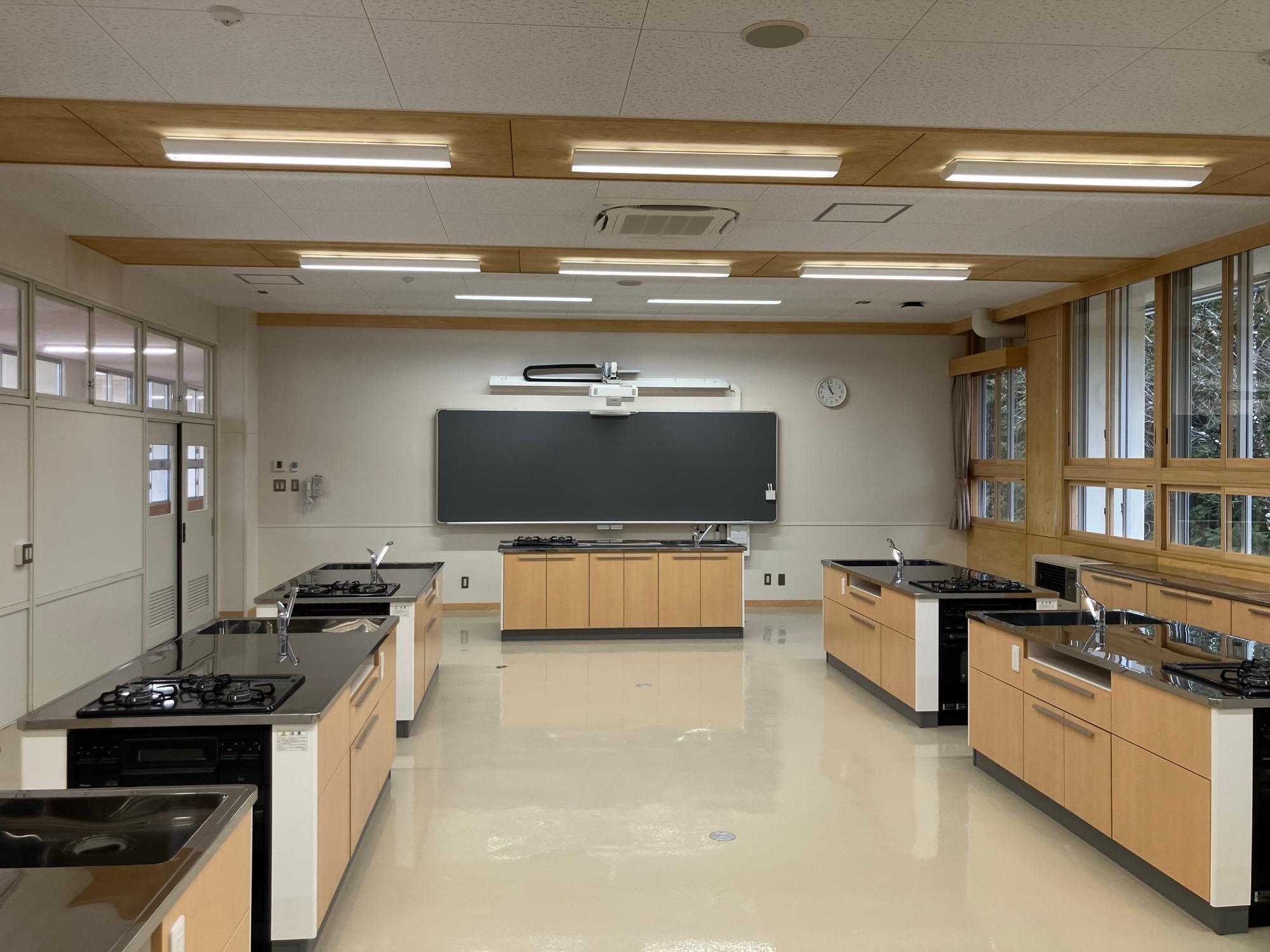

調理室の状況(令和7年12月末)

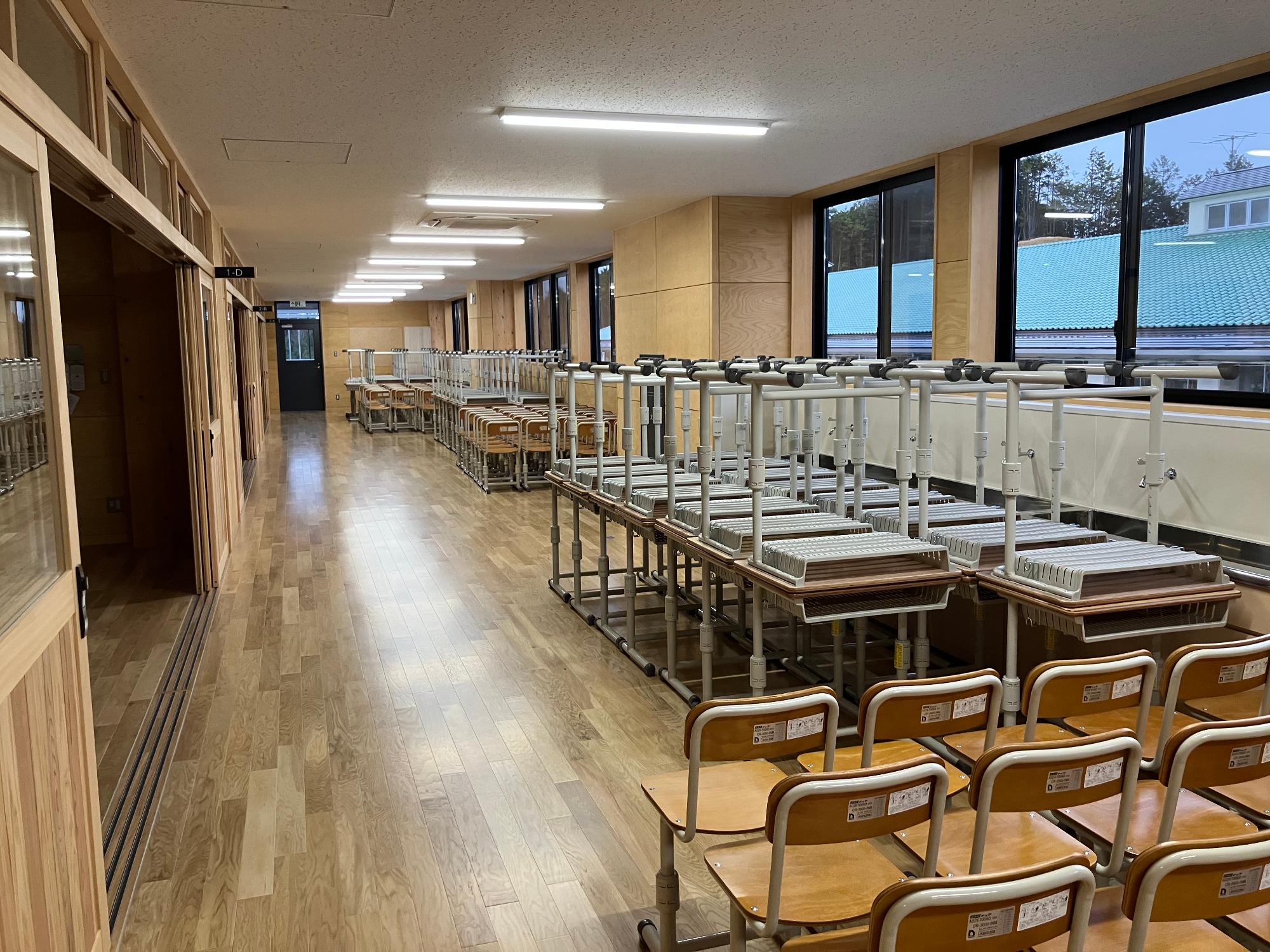

1225増築校舎

増築校舎の備品搬入状況(令和7年12月末)

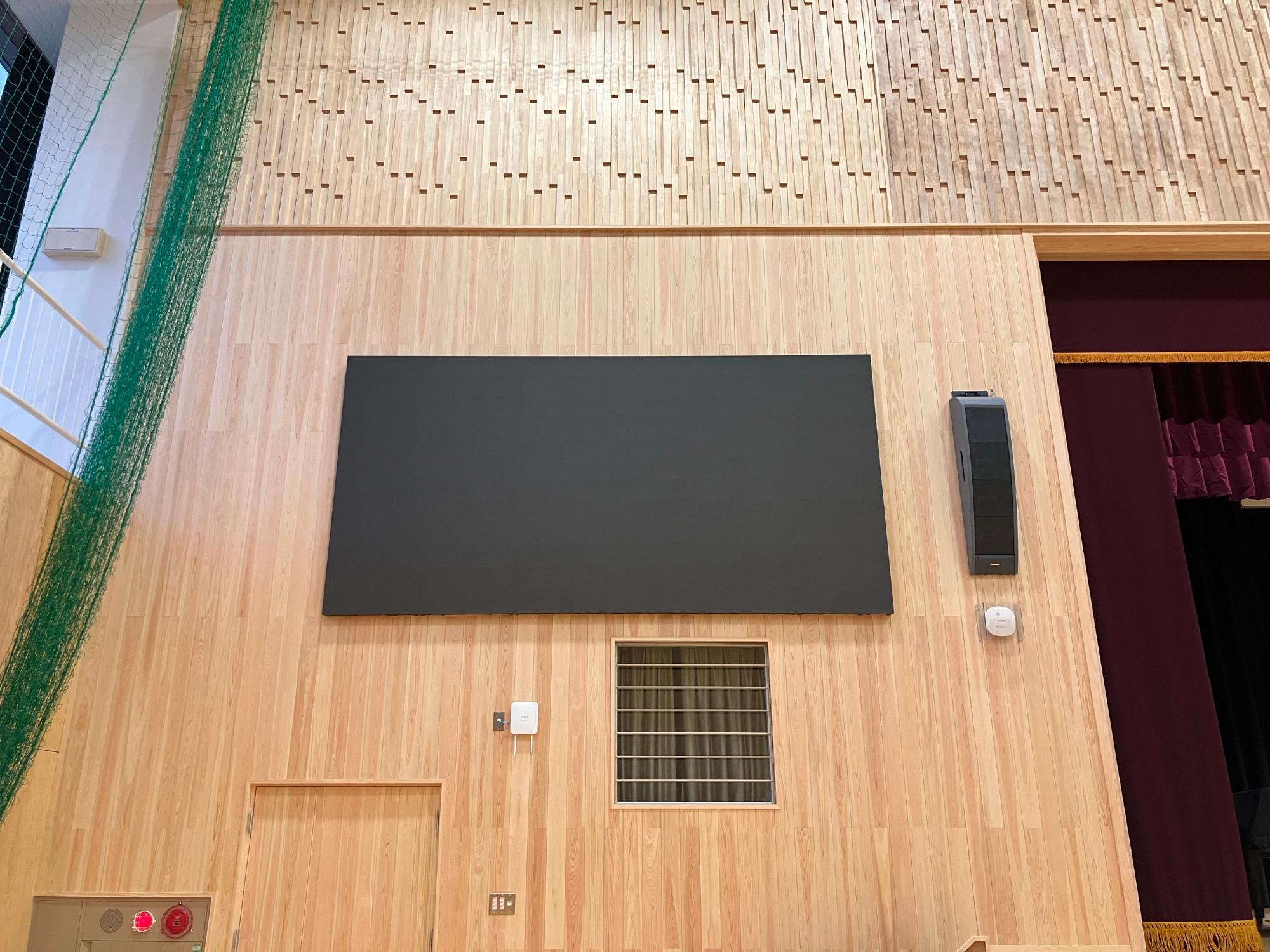

1225体育館

体育館大型モニターの状況(令和7年12月末)

1225体育館空調

体育館エアコン室内機の状況(令和7年12月末)

令和8年1月30日(金曜日)

既存校舎においては、ステップ5の工事が順調に進んでいます。旧普通教室では校内教育支援センターへ改修するために壁の桧合板の施工が完了し、旧生徒玄関ではギャラリーへ改修するために靴箱の撤去が完了しました。

グラウンドにおいては、駐輪場の工事が完了し、屋外倉庫も鉄骨の建て方が完了しました。

学校周辺における工事では、旧恵南デイサービスセンターから山岡こども園までの舗装が完了し、通行が始まりました。2月中は山岡B&Gグラウンドの北側道路を通行止めとし、バスの停留所の整備や舗装工事が行われます。

航空写真0127-1

全景1(令和8年1月27日撮影)

航空写真0127-2

全景2(令和8年1月27日撮影)

航空写真0127-3

道路整備工事の状況1(令和8年1月27日撮影)

航空写真0127-4

道路整備工事の状況2(令和8年1月27日撮影)

校内教育支援センター

校内教育支援センターの状況(令和8年1月末)

ギャラリー

ギャラリーの状況(令和8年1月末)

駐輪場

駐輪場の状況(令和8年1月末)

屋外倉庫

屋外倉庫の状況(令和8年1月末)

令和8年2月27日(金曜日)

既存校舎においては、最後のステップ5の工事が完了しました。校内教育支援センターでは様々な理由で教室に入れない子どもが校内で安心して過ごせる居場所として活用でき、ギャラリーでは各地域や学校の歴史や伝統に関わるものを飾ることができます。

グラウンドにおいても屋外倉庫の工事が完了し、仮設物の撤去が始まりました。この後は、これまで生徒の通路マットや教職員の駐車場として鉄板が敷かれていたことにより状態不良となっているグラウンドの整備工事を行います。

学校周辺における工事では、バスの停留所の整備や舗装工事が完了し、ガードパイプの取り付けが行われています。

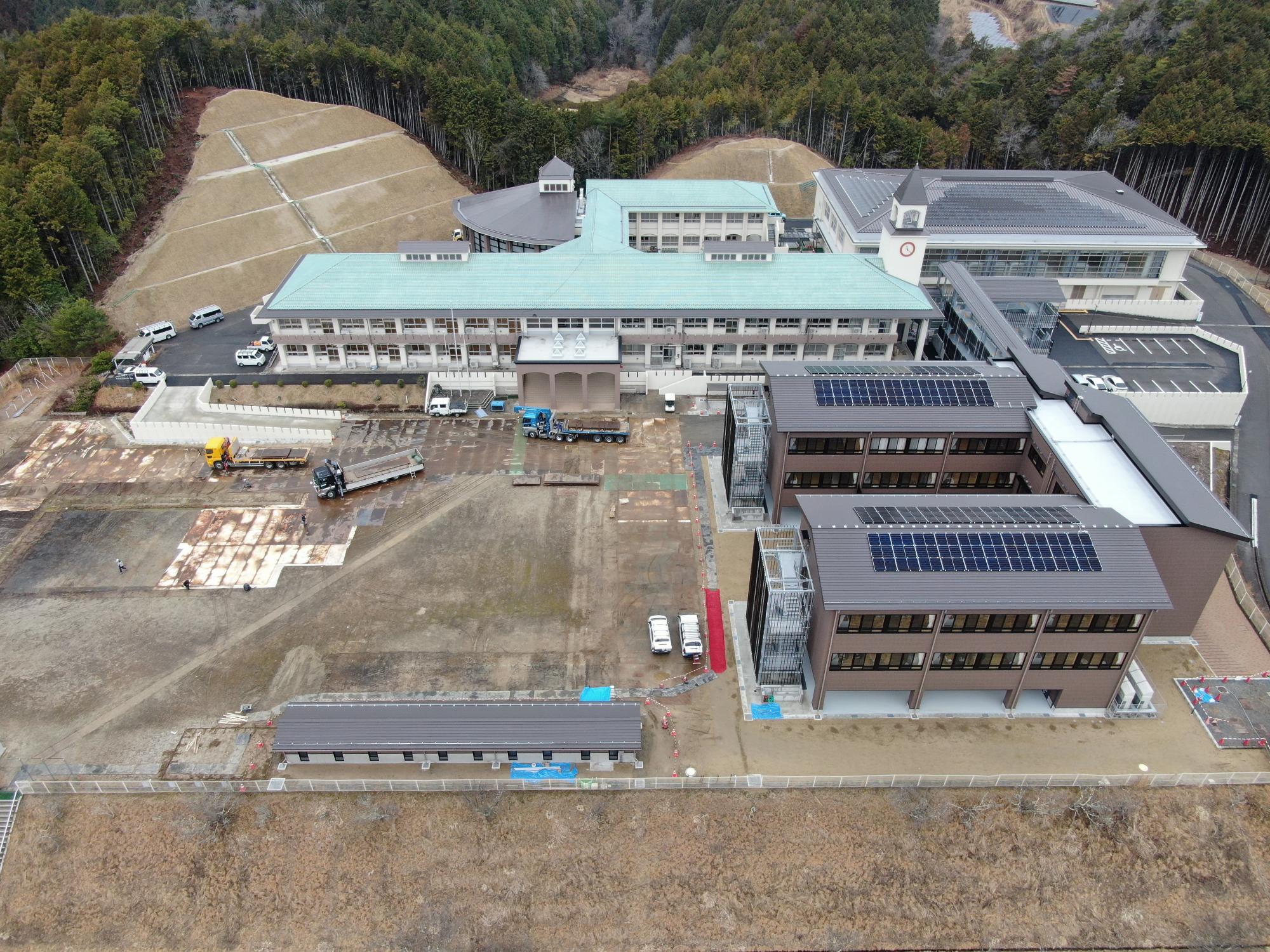

航空写真0227-1

全景1(令和8年2月27日撮影)

航空写真0227-2

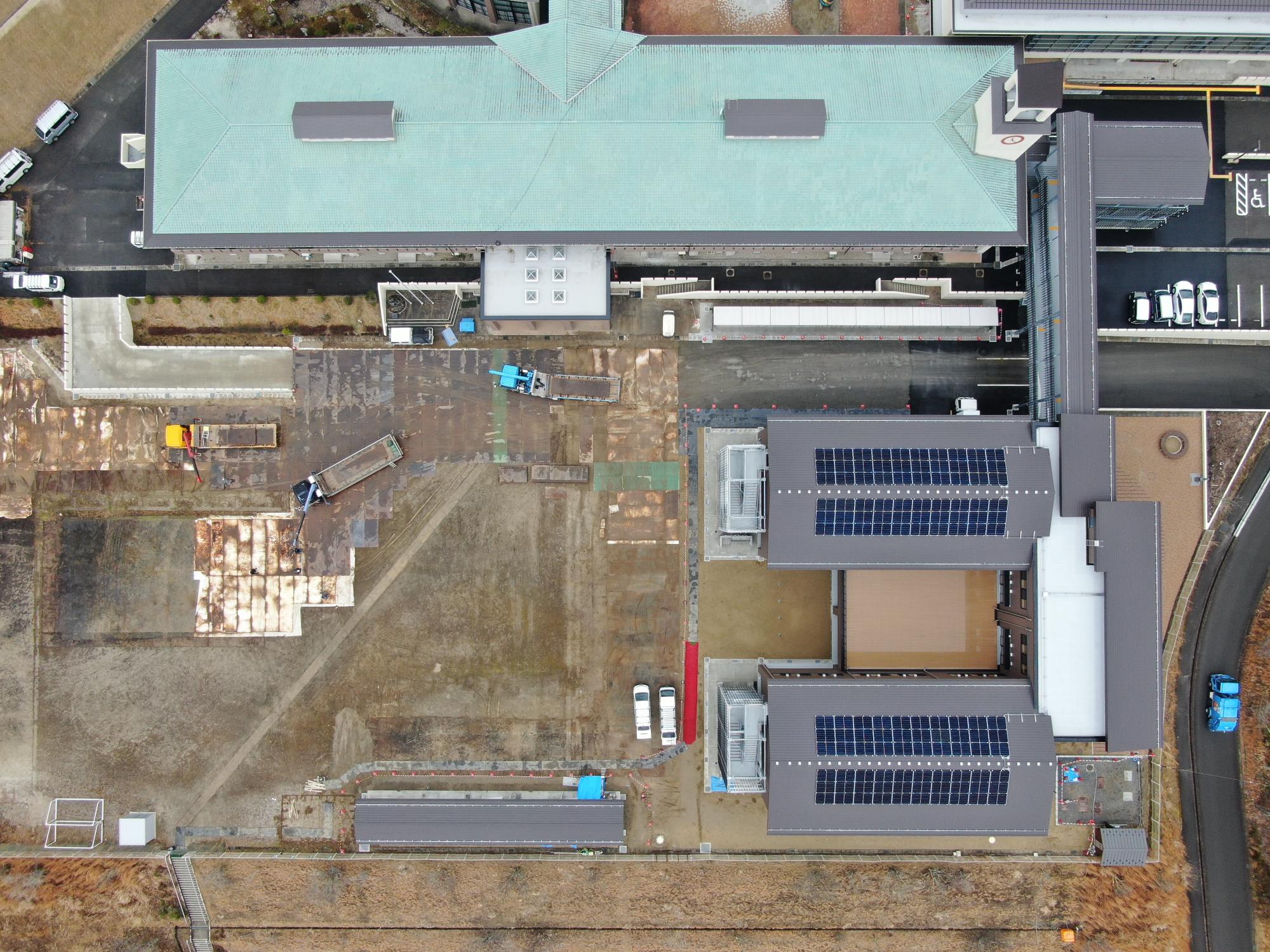

全景2(令和8年2月27日撮影)

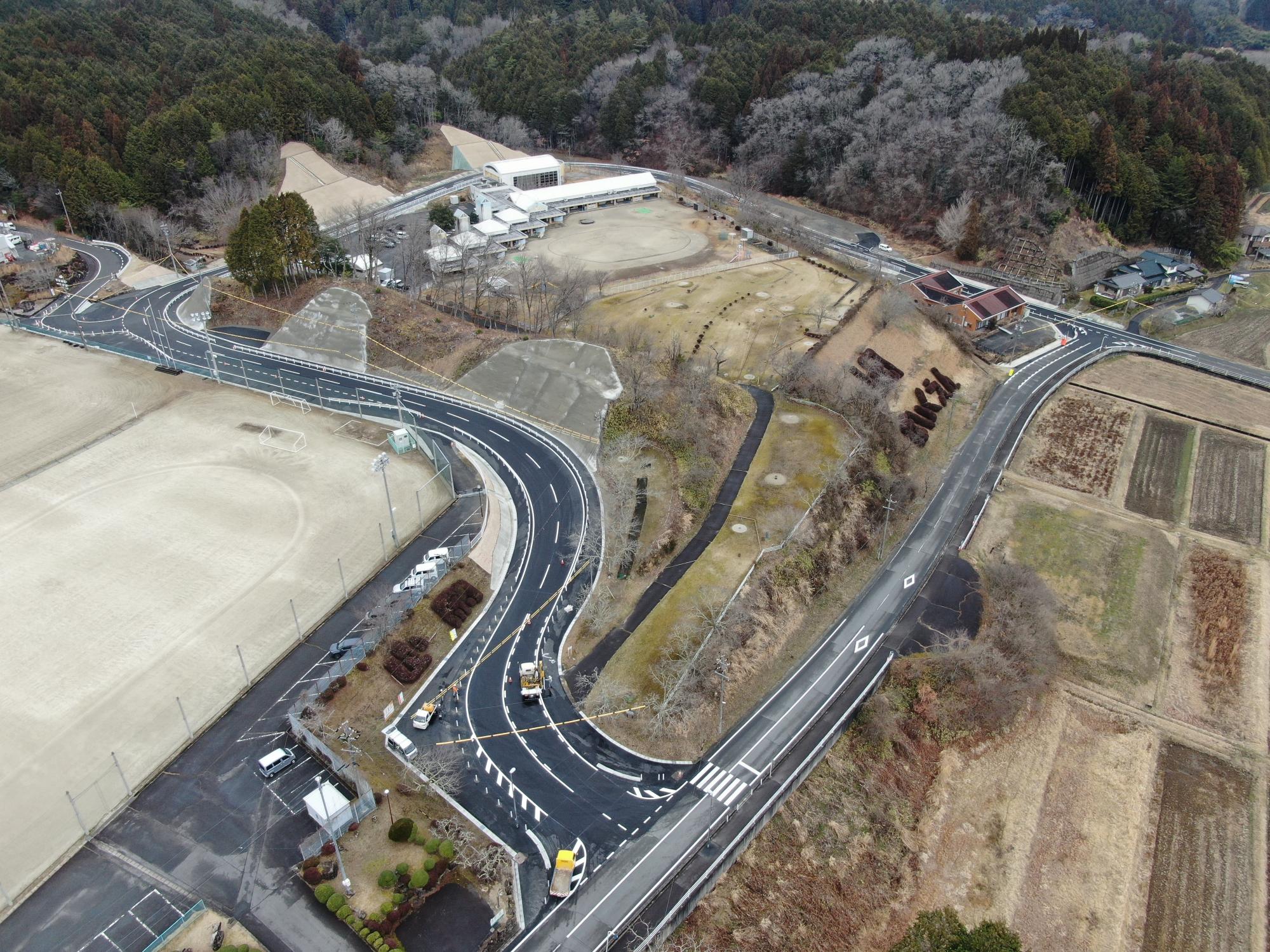

道路0227-1

道路整備工事の状況1(令和8年2月27日撮影)

道路02227-2

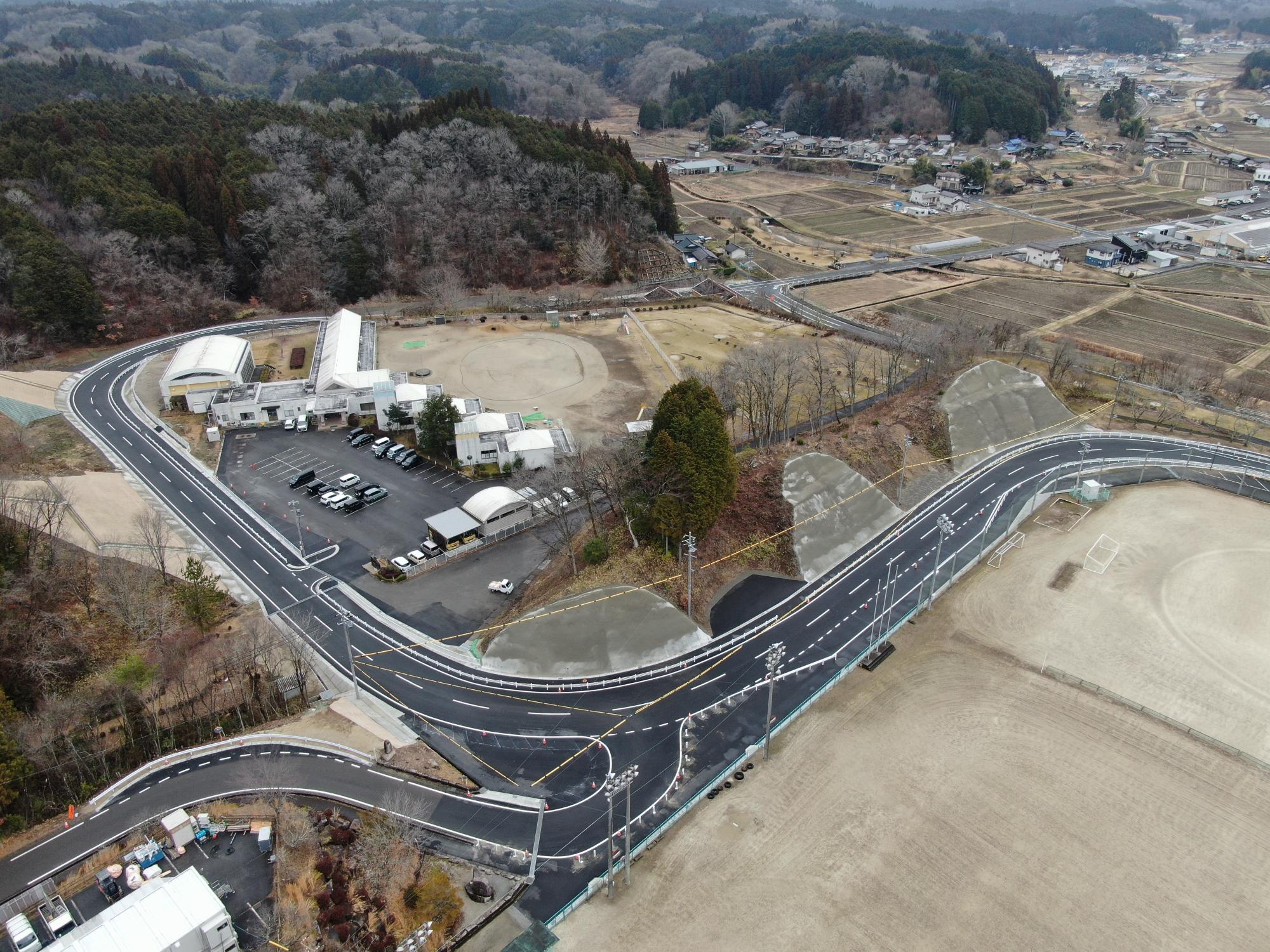

道路整備工事の状況2(令和8年2月27日撮影)

校内教育支援センター

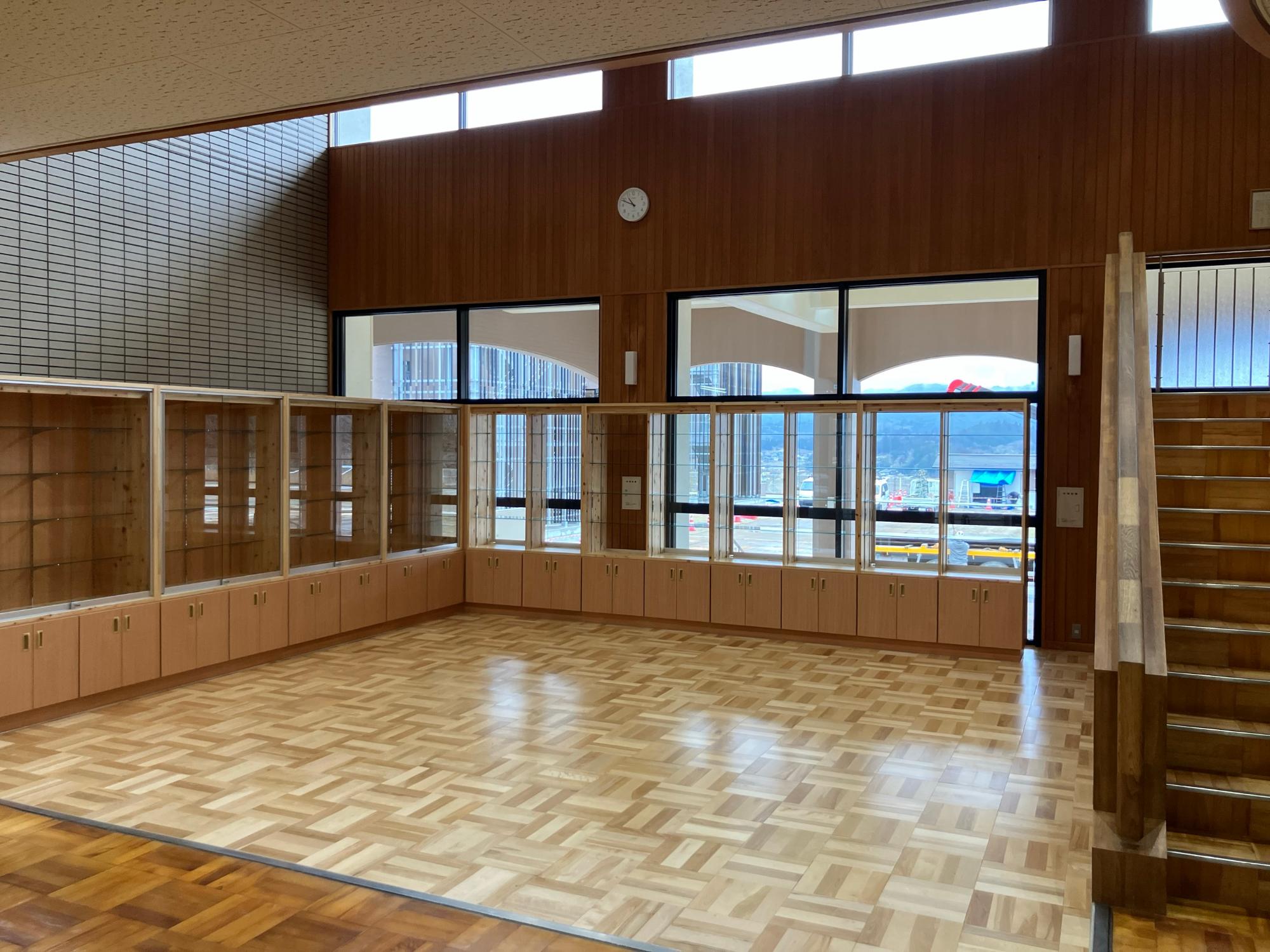

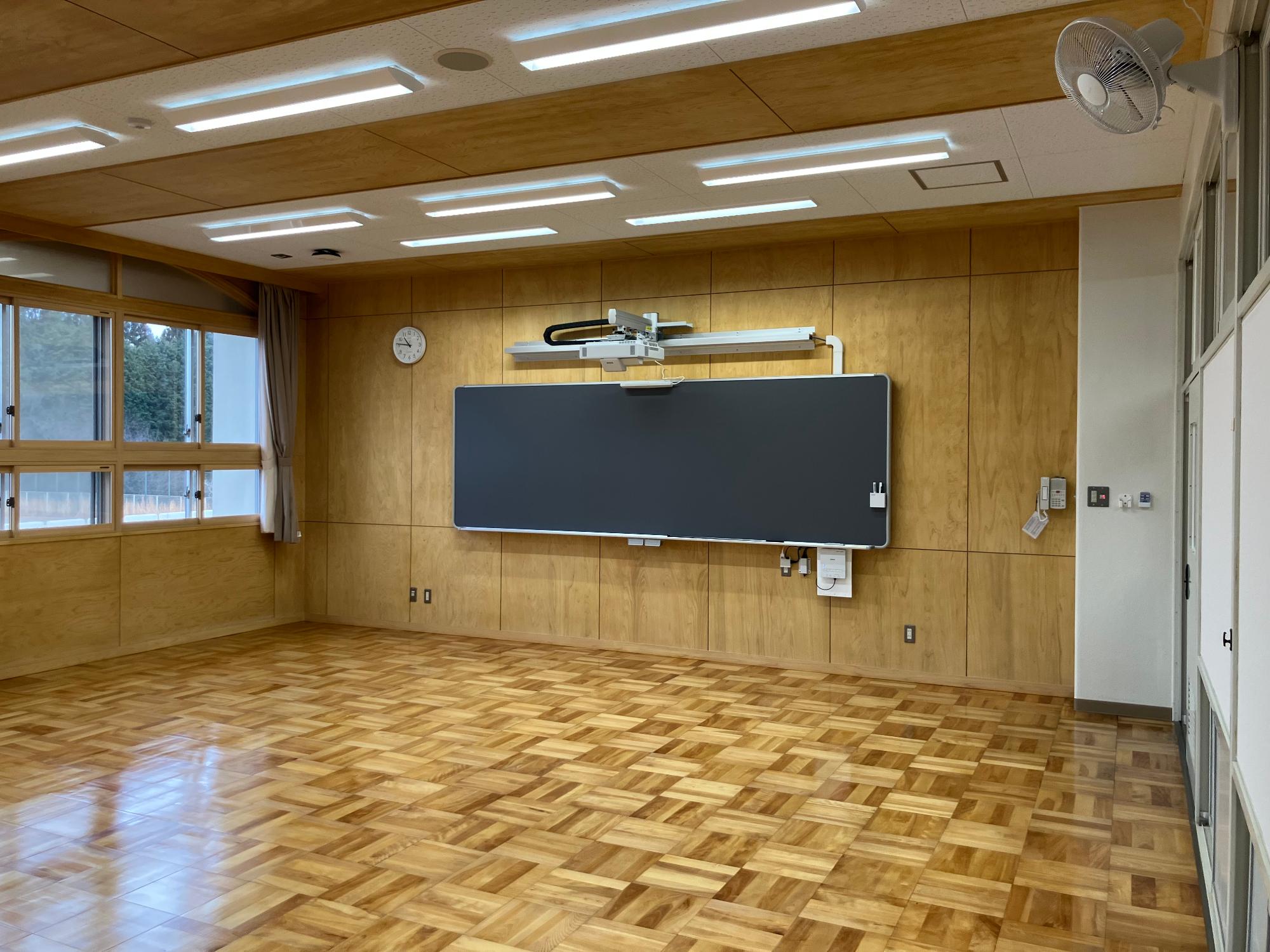

校内教育支援センターの状況(令和8年2月末)

校内教育支援センター

ギャラリーの状況(令和8年2月末)

令和8年3月31日(火曜日)

3月28日(土曜日)、恵那南中学校(旧山岡中学校)において竣工式が行われました。当日は建設に携わった工事関係者など約160人が参加しました。工事に携わった業者の方及び協力者の方へ感謝状の贈呈も行われました。

竣工式後の午後からと29日(日曜日)には内覧会を開催しました。地域の方や元卒業生の方など大勢の方にお越しいただき、2日間で延べ567人の方が見学しました。「きれいな校舎だった」「こんな学校に通いたい」など、恵那南中学校への期待の声が多数聞こえてきました。

工事期間中は、近隣の皆様ならびに関係各位におかれまして、ご理解とご配慮を賜り、誠にありがとうございました。

<現場責任者より>

令和6年12月より着工しました恵那南中学校増改築工事も約1年3カ月の月日が経ち、無事、予定期日にて完成することができ工事関係者一同、安堵しております。

今回の工事は重要なポイントがいくつかありました。

既存の山岡中学校の生徒さんが通常の授業を受けながらの校舎改修及びグラウンドに増築校舎を建設すること。恵那市の山合い、自然豊かな地域に市産木材を豊富に使用するというテーマを基に木質化の自然木材仕上げに技術を要し、また、山の中腹にて地表下には硬質な岩盤層があり基礎工事に困難を極めたことなどがあります。

木質化に関しては建物の構造部分、人で言うと骨という大事な部分も木材を使用しています。昨年2月より恵那市の製材工場より秋田に陸送し、大きな断面へ積層圧着し、その後京都に運び接合部分の加工を行い、5月より山岡中学校へ納入するという大掛かりな製造工程を経ています。木造3階建て準耐火構造の建設は全国でもまだ例が少ないと聞いています。このような建設に携われ経験できたことも感謝しております。

長期にわたり、既設校舎改修及び校舎新築工事を予定通り進めることができたのはひとえに、恵那市職員の方々、山岡中学校教職員の方、地域住民の方々、何よりも工事の関係で騒音や振動にて授業に少なからず支障があったにも関わらず工事に協力頂いた生徒さん親御さんのご理解あってのことと深く感じております。生徒さんは皆さん元気良くいつも大きな声で挨拶してくれたり、清純な生徒さんに感銘を受けました。その学校関係者の方々へ危害なく工事完了できたことが何よりの救いであります。

最後になりますが、今回の工事で現場に携わった作業員は延13,400人になります。綺麗で素晴らしい建物を造ろうという作業員の思いが込められています。新しく生まれ変わる『恵那南中学校』がいつまでも綺麗で、笑顔や喜びの絶えないいつまでも記憶に残る校舎であり続けることが工事関係者の願いであります。

本当にありがとうございました。

0319-1

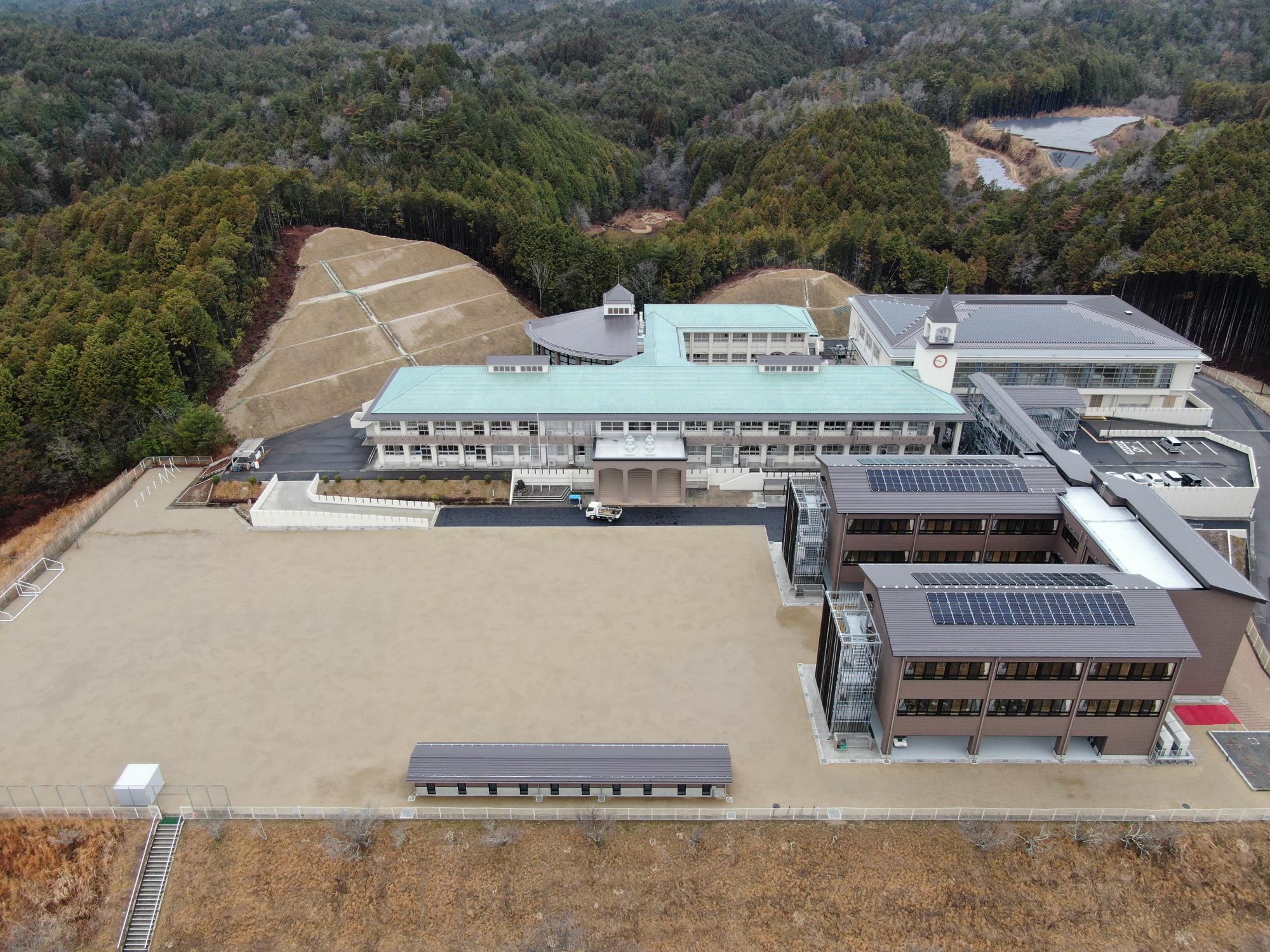

全景1(令和8年3月19日撮影)

0319-2

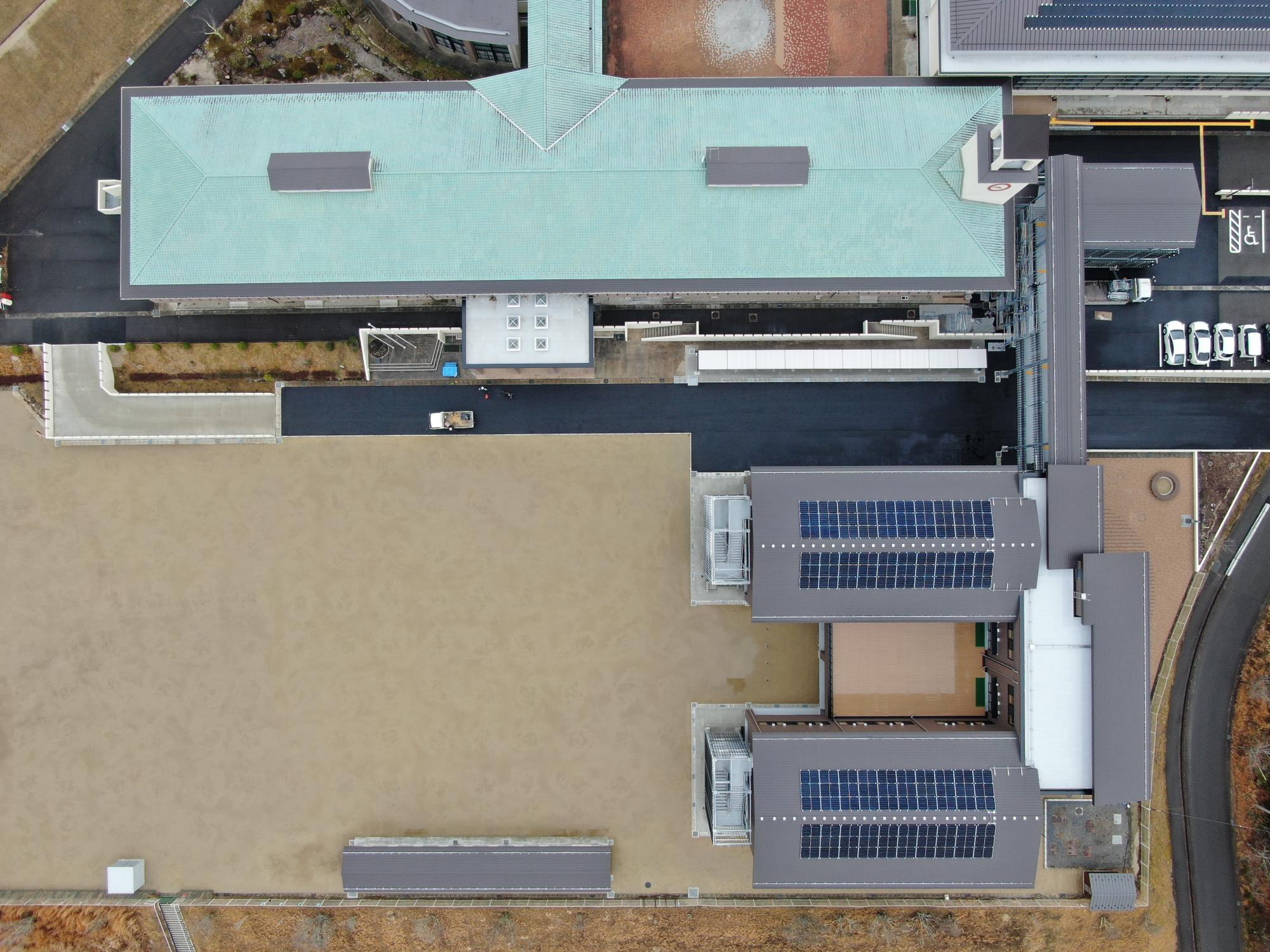

全景2(令和8年3月19日撮影)

0319-3

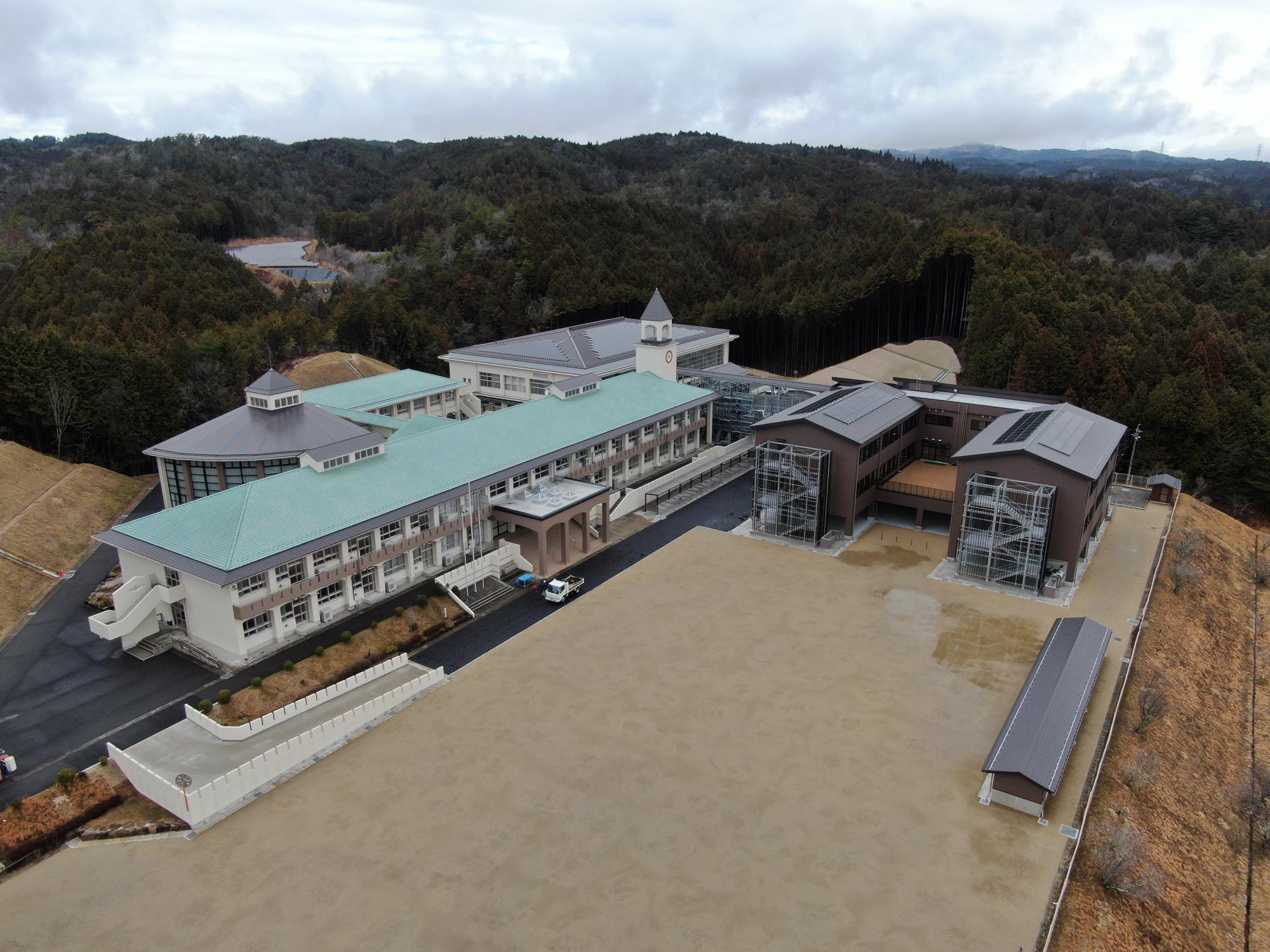

全景3(令和8年3月19日撮影)

竣工式当日

竣工式当日

校舎イメージ図

旧岩村振興事務所の整備イメージ(正面玄関)

増築校舎外観イメージ

教室イメージ

増築校舎教室イメージ

廊下イメージ

増築校舎廊下イメージ

外観イメージ図

グラウンドから見た増築校舎外観イメージ

2階テラスイメージ図

増築校舎2階テラスイメージ

1階メディアスペースイメージ図

既存校舎1階メディアスペースイメージ

2階図書室のイメージ図

既存校舎2階図書室イメージ

増改築工事概要

建物

建物の概要
建物 建築年 構造・規模 延床面積
(増築)校舎 - 木造・3階建て 2,966平方メートル
(増築)渡り廊下 - 鉄骨造・3階建て    335平方メートル
(改修)校舎 平成7年3月 鉄筋コンクリート造・2階建て 4,012平方メートル
(改修)屋内運動場 平成8年2月 鉄筋コンクリート造・2階建て 1,651平方メートル

施工会社

契教総第103号 恵那南中学校増改築工事(建築)

岐建・板垣特定建設工事共同企業体

(岐建株式会社 東濃営業所、板垣建設株式会社)

契教総第104号 恵那南中学校増改築工事(電気)

イシデン・山岡特定建設工事共同企業体

(イシデンエンジニアリング株式会社、山岡電気工事株式会社)

契教総第105号 恵那南中学校増改築工事(機械)

山岡・オータ・恵南特定建設工事共同企業体

(株式会社山岡ハウジング、有限会社オータエンジニアリング、有限会社恵南住宅設備))

工事監理(設計)

契教総第119号 恵那南中学校増改築工事監理業務委託

株式会社浦野設計 岐阜支社

この記事に関するお問い合わせ先

教育総務課 総務係

〒509-7292
岐阜県恵那市長島町正家一丁目1番地1 西庁舎4階

電話番号:0573-26-6849
ファクス:0573-26-2189
